今だから叶う、 建設前物件がオススメの理由
RECOMMENDATION
窓の向こうに広がる真っ青な空と海、
そして緑。
24時間、365日、
見渡す限りのパノラマアート。
ここでしか味わえない、
一瞬一瞬の芸術が、
四季を通じて心を満たしてくれる。
それぞのれ幸せが輝く、ライフスタイル
INFORMATION
| 2025.12.19 |
2025年12月26日(金)~2026年1月4日(日)まで年末年始の休業とさせていただきます。
なお、年内の資料請求などのご対応は2025年12月25日(木)まで、休業期間中におけるご対応は2026年1月5日(月)以降に順次対応させていただきます。 |
|---|---|
| 2025.04.25 |
第一交通産業創業65周年 記念キャンペーン開催。4/26(土)〜5/31(土)詳しくは
|
| 2025.04.21 | ゴールデンウィーク期間(5月3日から6日)は休まず営業しております。 |
| 2025.02.07 |
いよいよGRAND OPEN 第1期分譲開始!
ぜひマンションギャラリーへお越しください。 新しいフライヤーを公開いたしました。 |
| 2025.01.20 |
間取りページにて、
Aタイプと
Bタイプの間取りを公開いたしました。
また、限定サイト内では、全タイプの間取りを公開しています。 ぜひご覧ください。 |
| 2024.12.05 |
限定サイト内にて、今後のスケジュールを公開いたしました。
また、Bタイプ・Dタイプの間取りも新たに公開しています。 ぜひご覧ください。 |
| 2024.11.26 |
2024年12月28日(土)〜2025年1月5日(日)
年末年始の休業とさせていただきます。 なお、年内の資料請求などのご対応は2024年12月26日(木)まで、 休業期間中におけるご対応は2025年1月6日(月)以降に順次対応させていただきます。 |
| 2024.11.19 | 限定サイト内、眺望シミュレーションページにて「360°パノラマビュー」を公開いたしました。ぜひ現地眺望をご体感ください。 |
| 2024.10.02 | 「グランドパレス防府タワー」公式サイトを公開いたしました。
資料請求の受付も開始しています。 詳しい情報をお求めの方はぜひご請求ください。 |
CONSTRUCTION
-

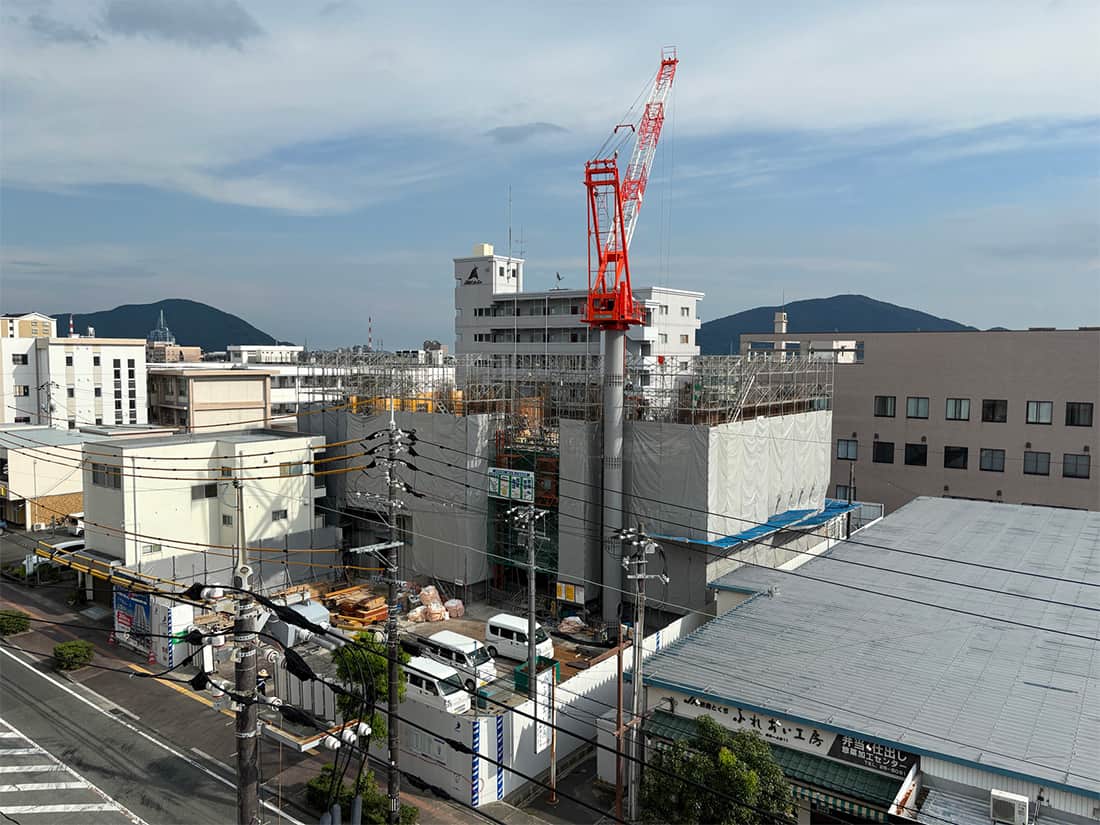

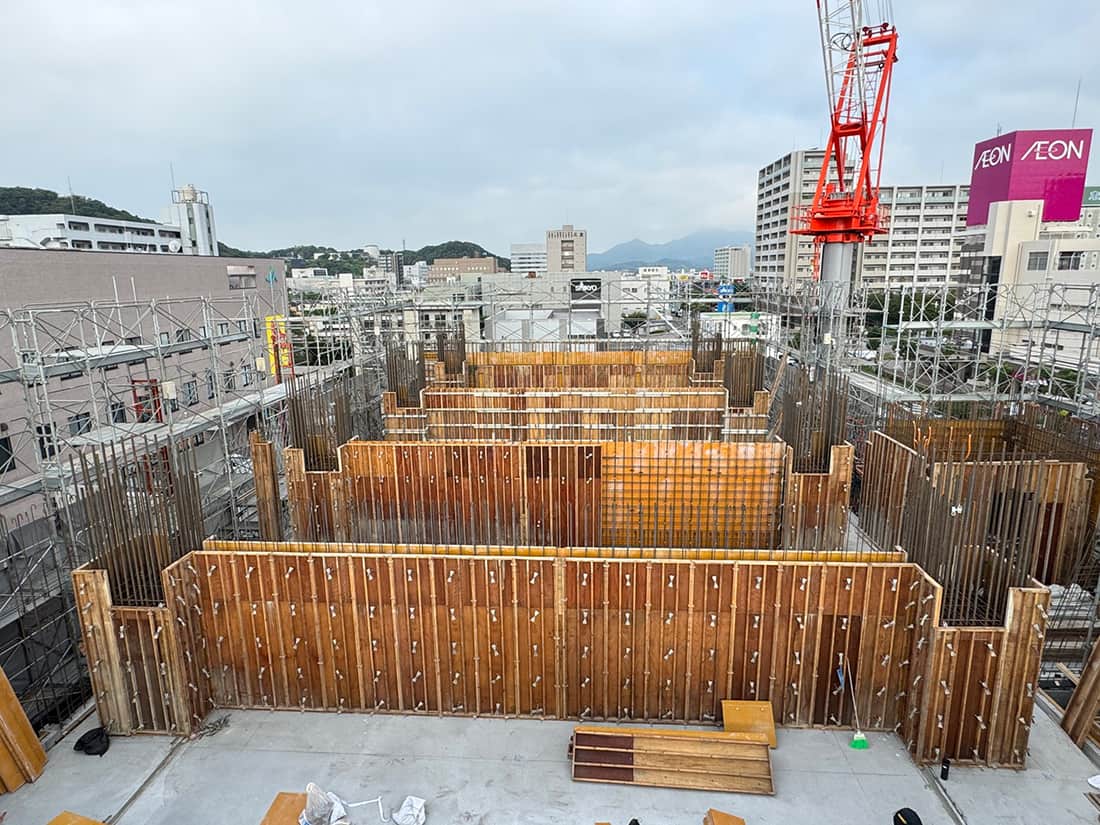

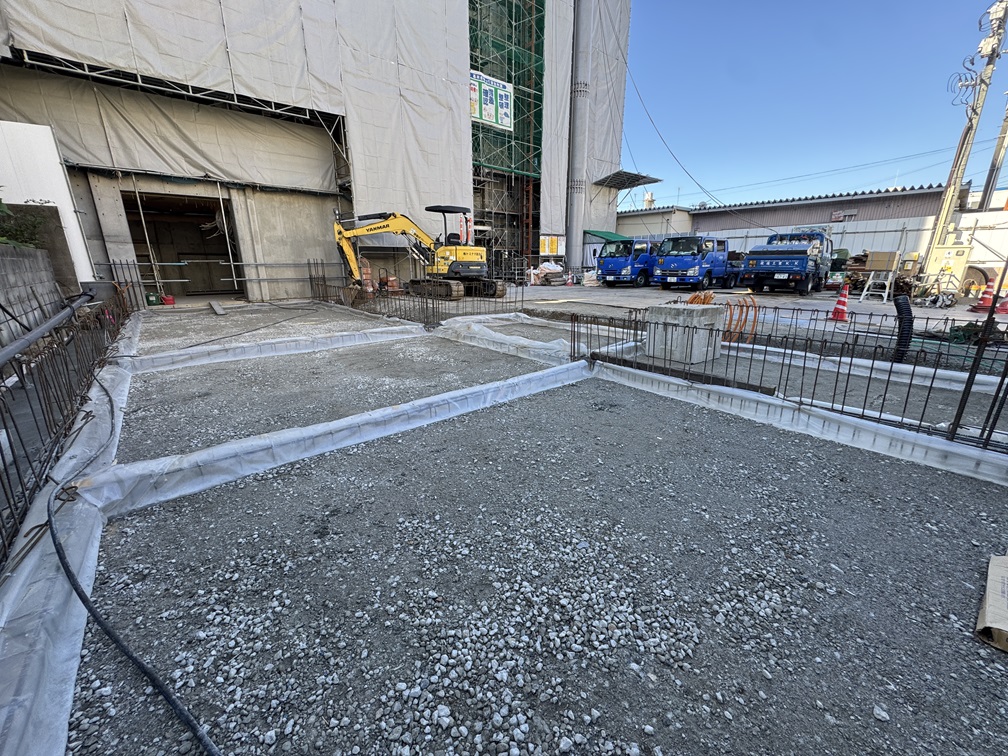

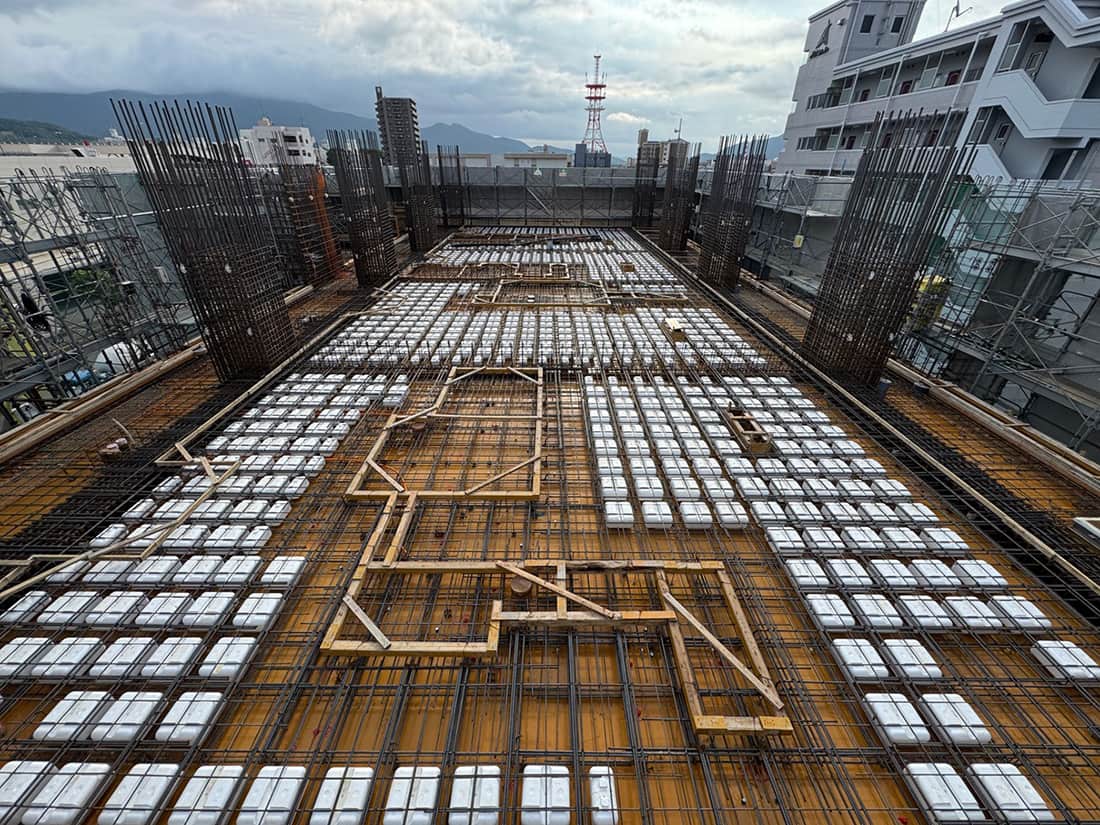

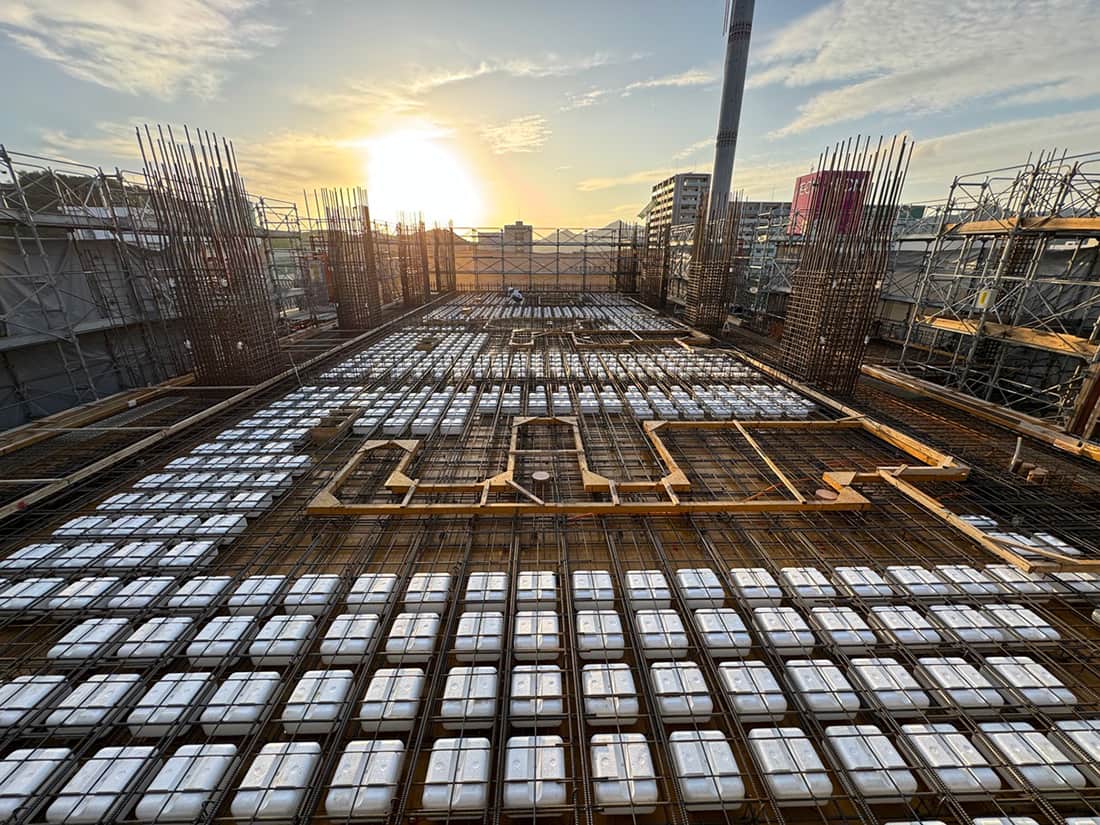

2026年01月16日 12月分工事進捗お知らせ

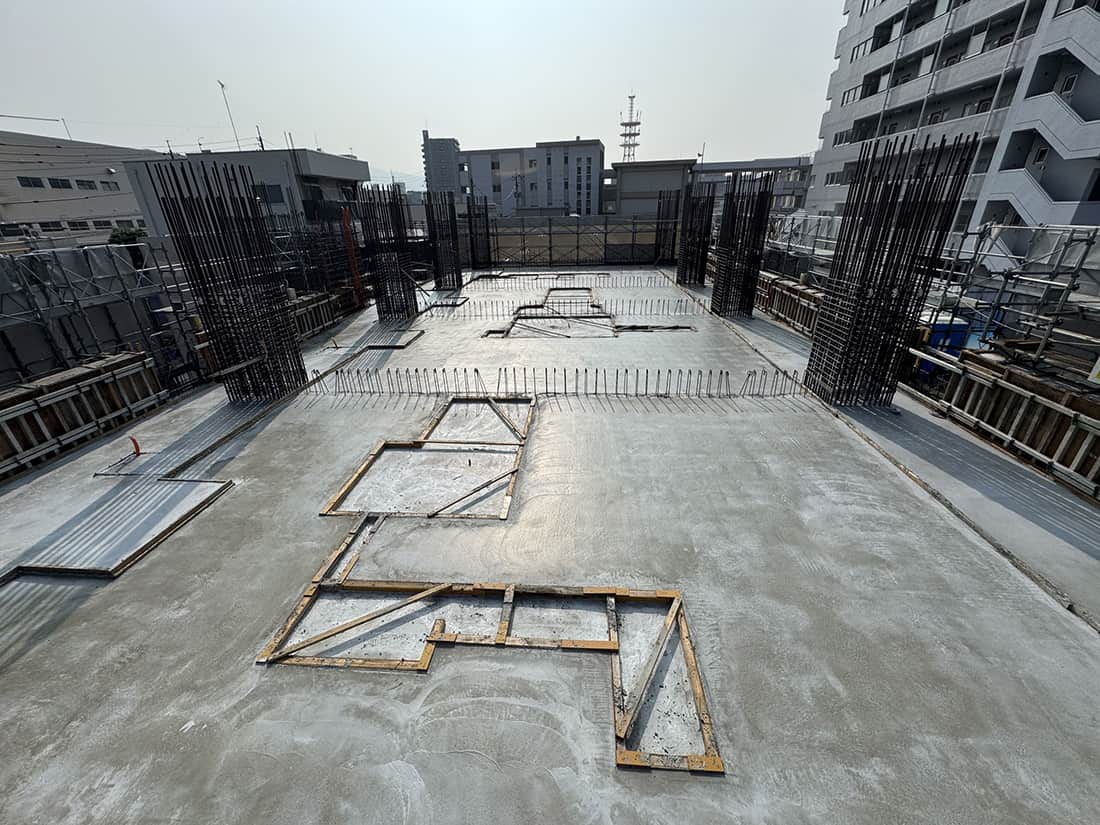

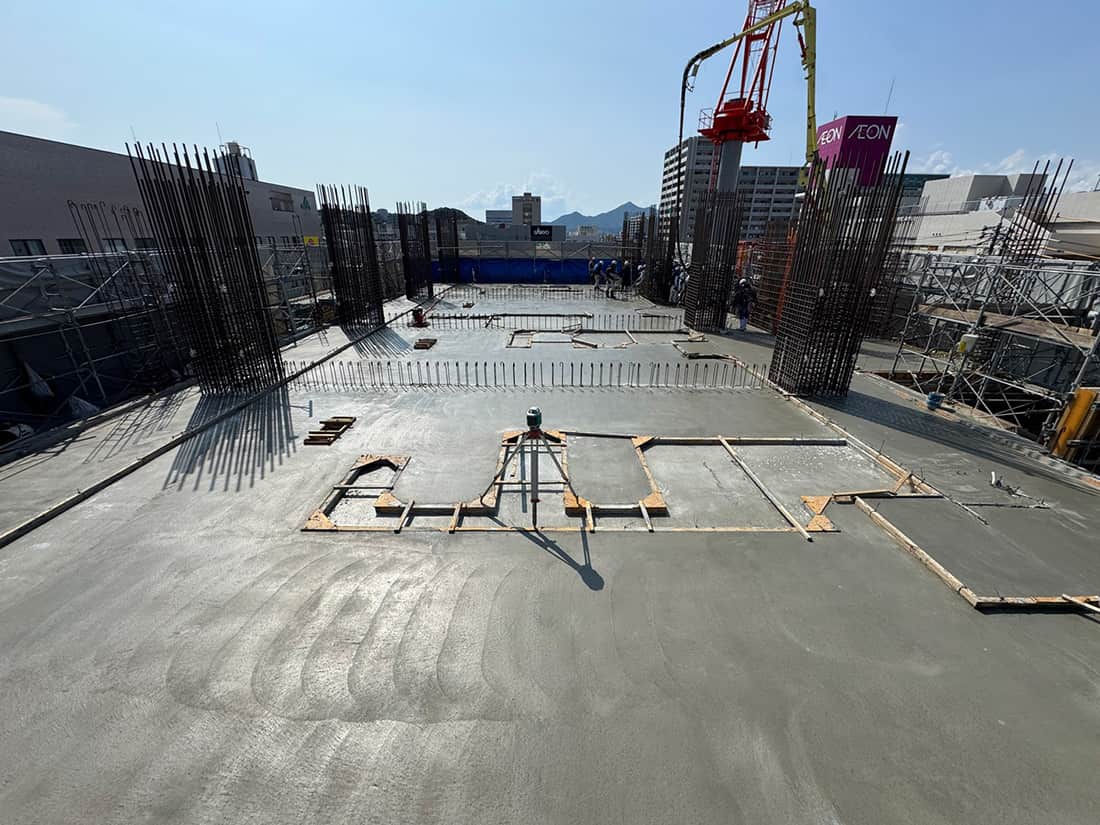

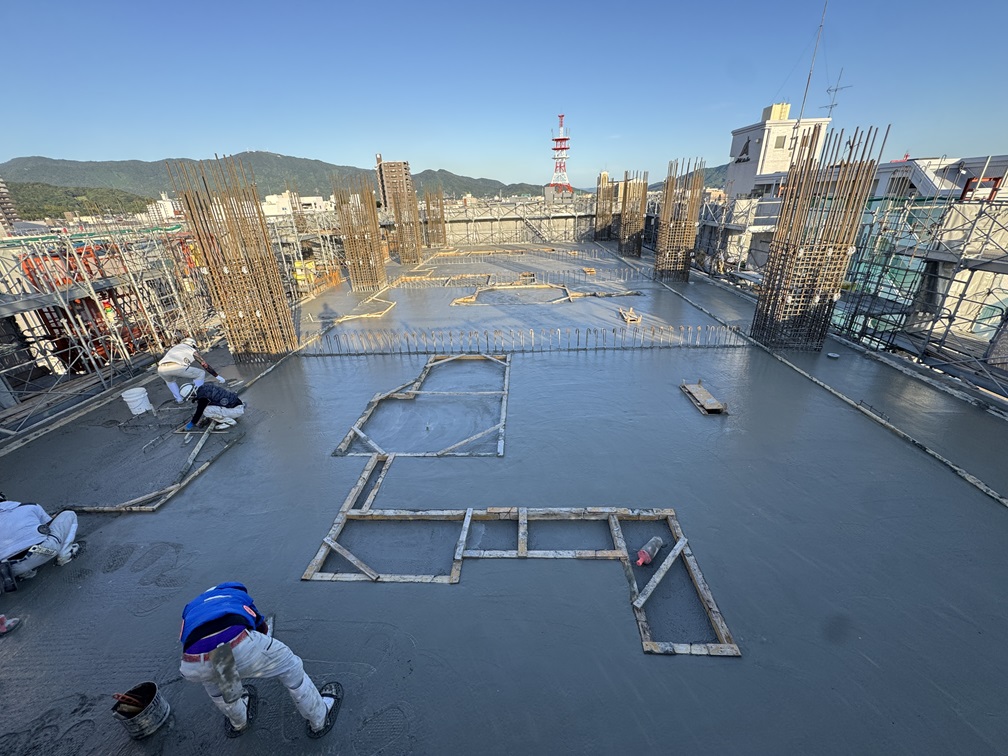

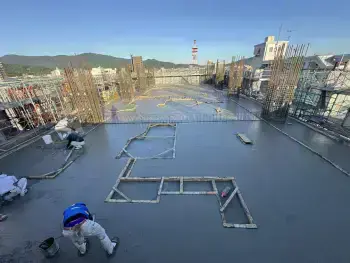

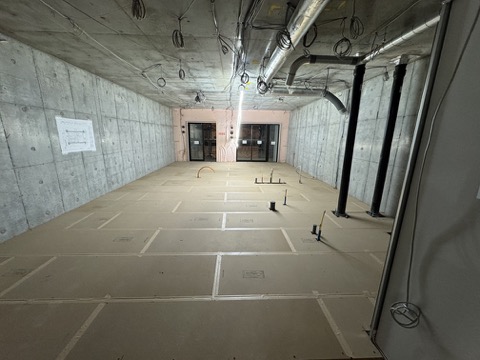

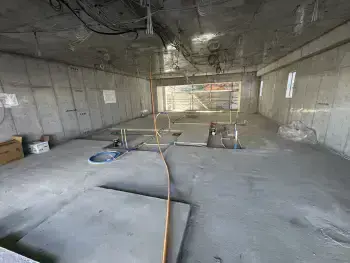

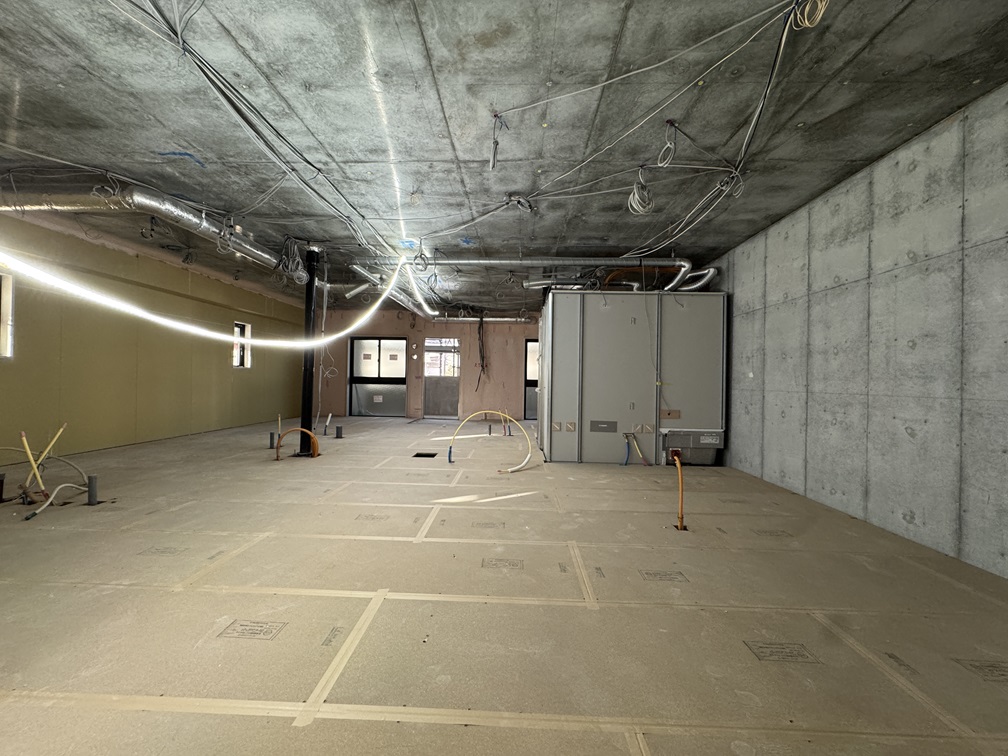

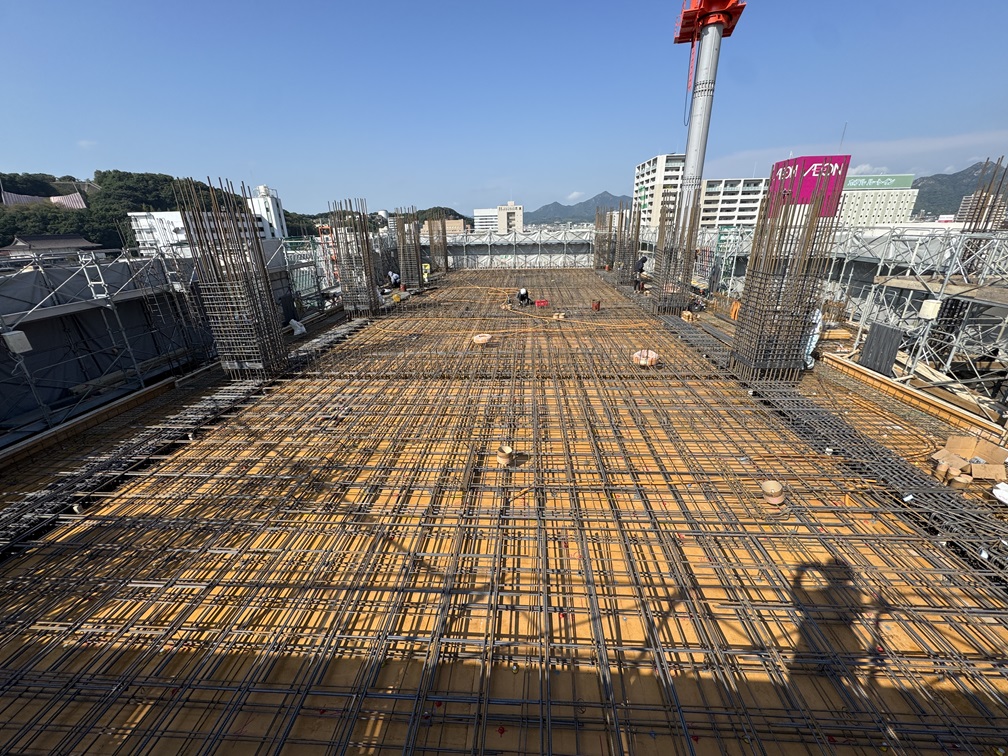

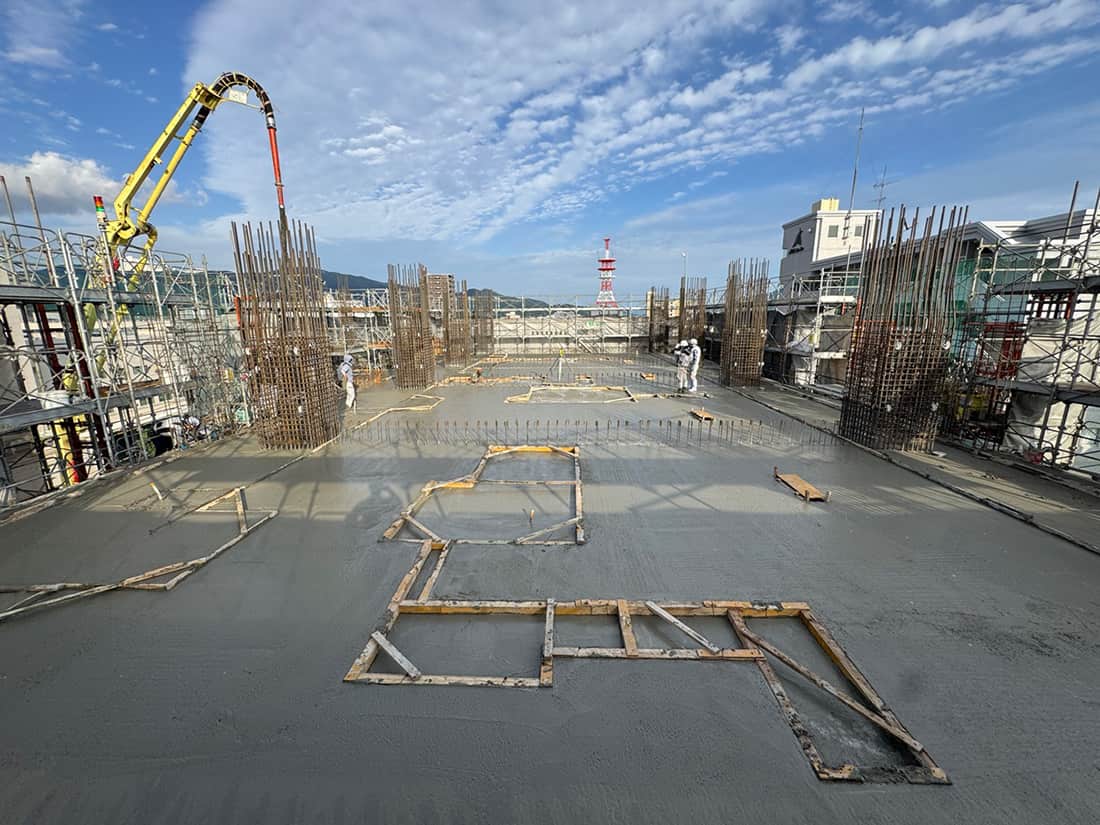

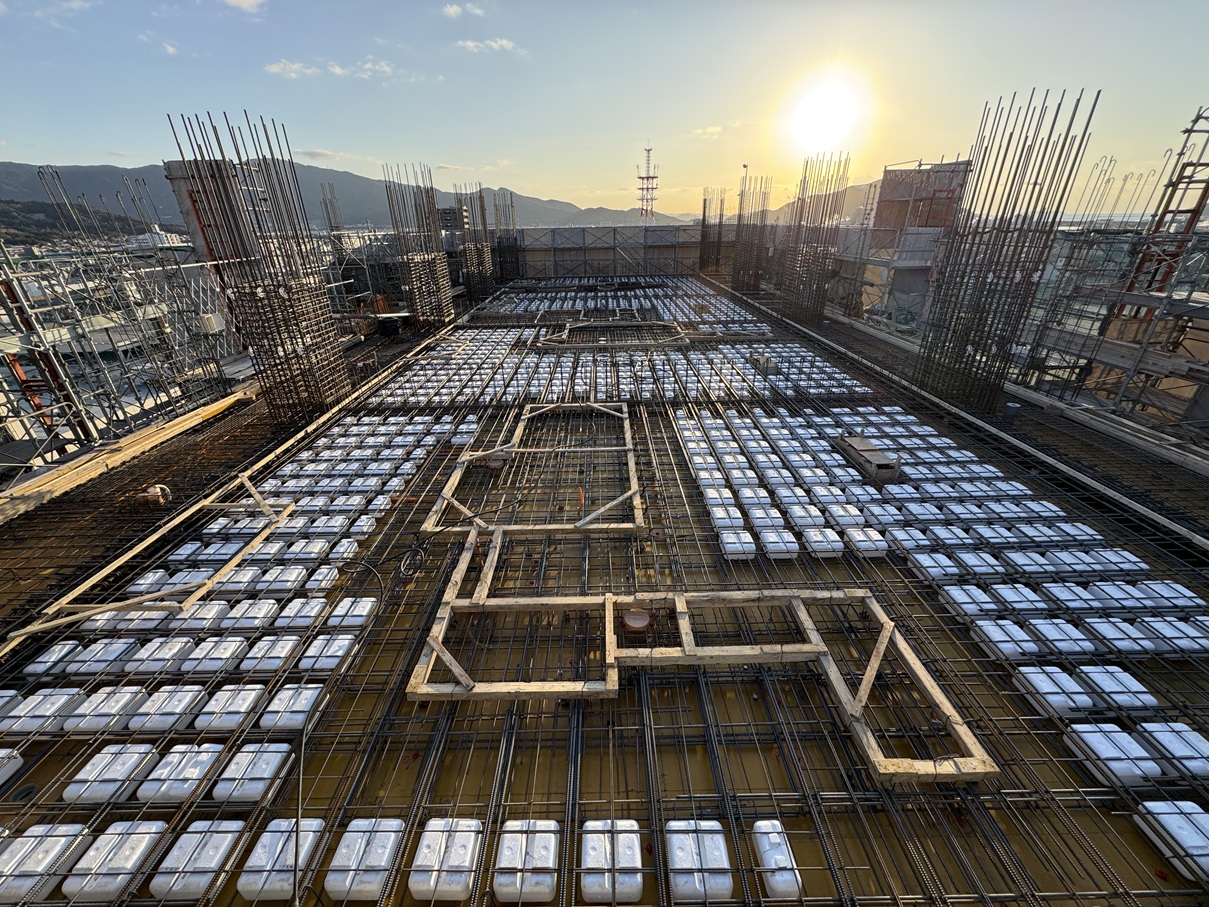

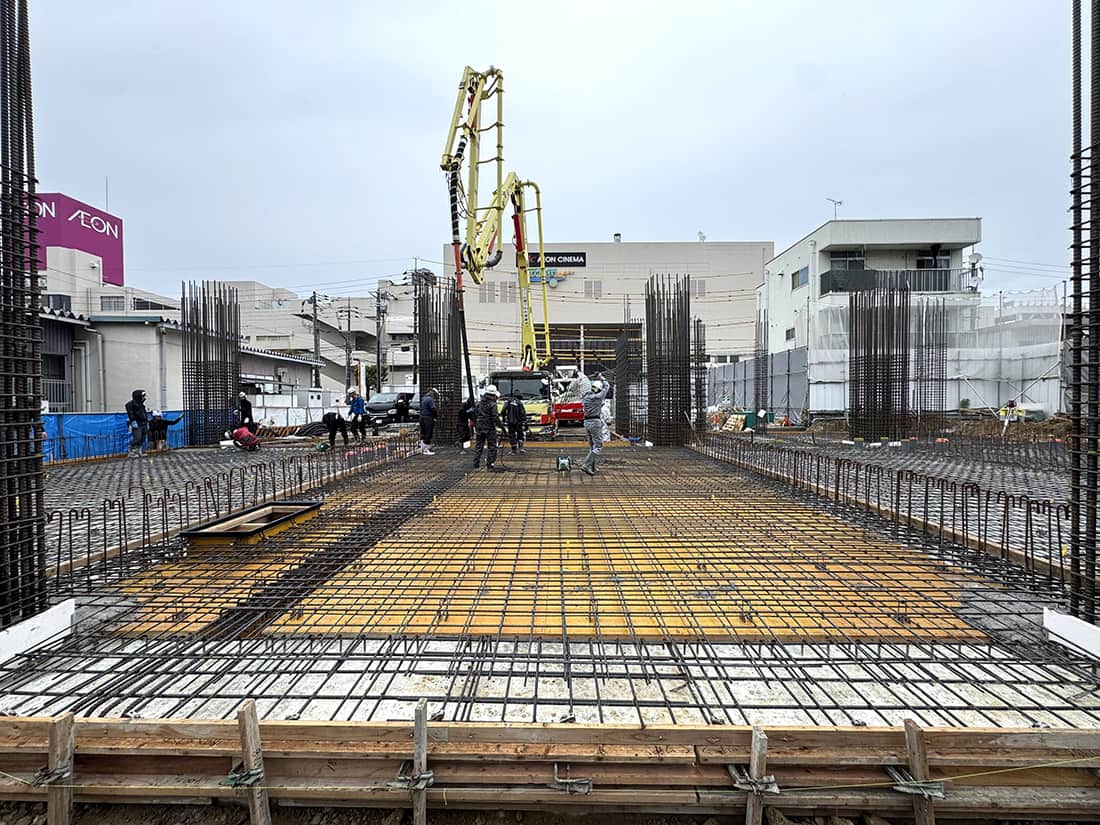

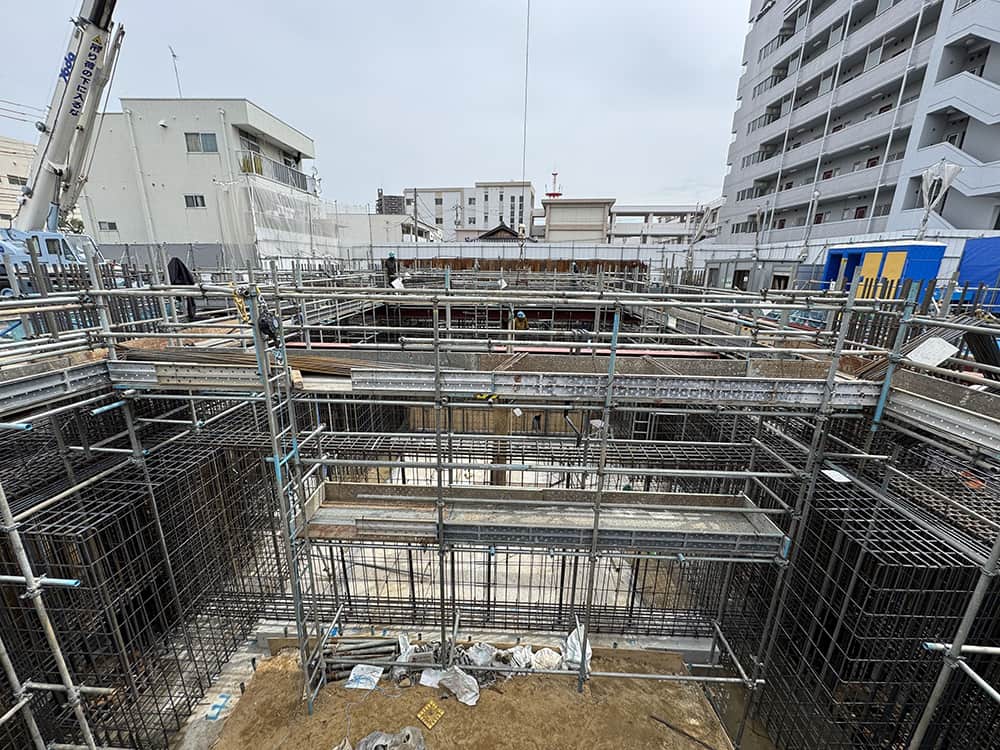

12月03日 8階躯体(9階梁スラブ)コンクリート打設状況

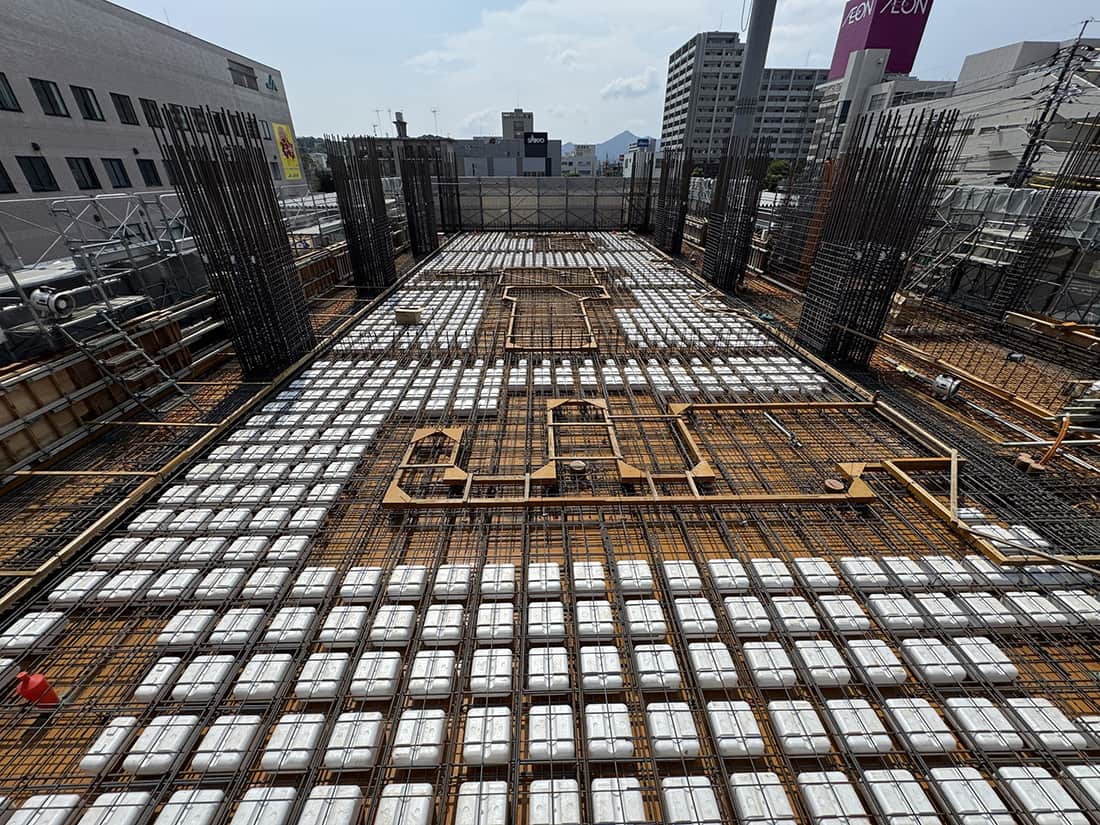

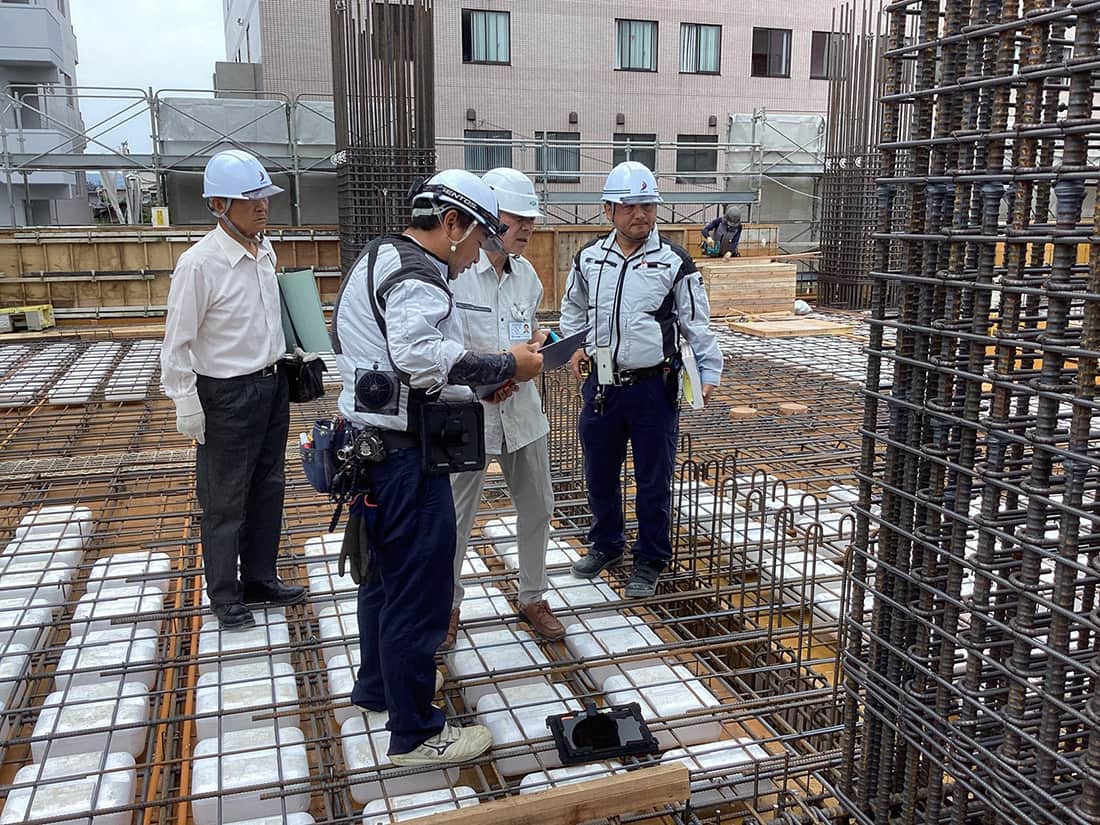

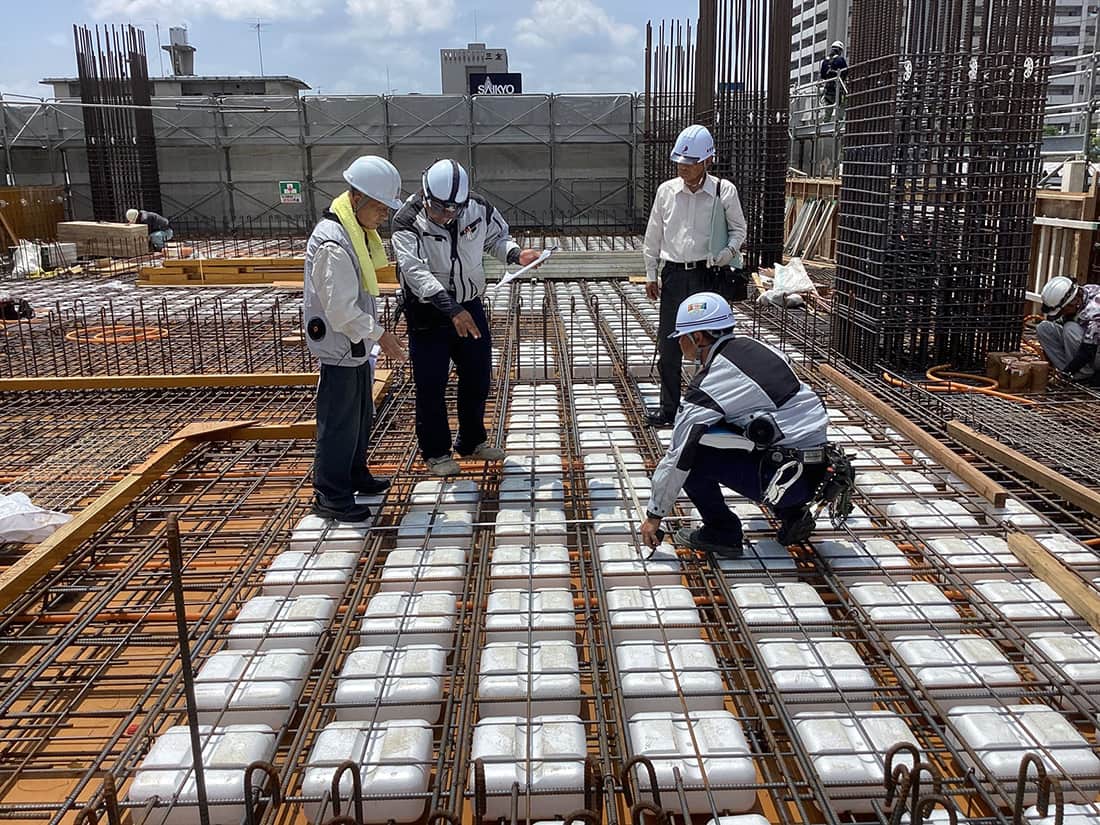

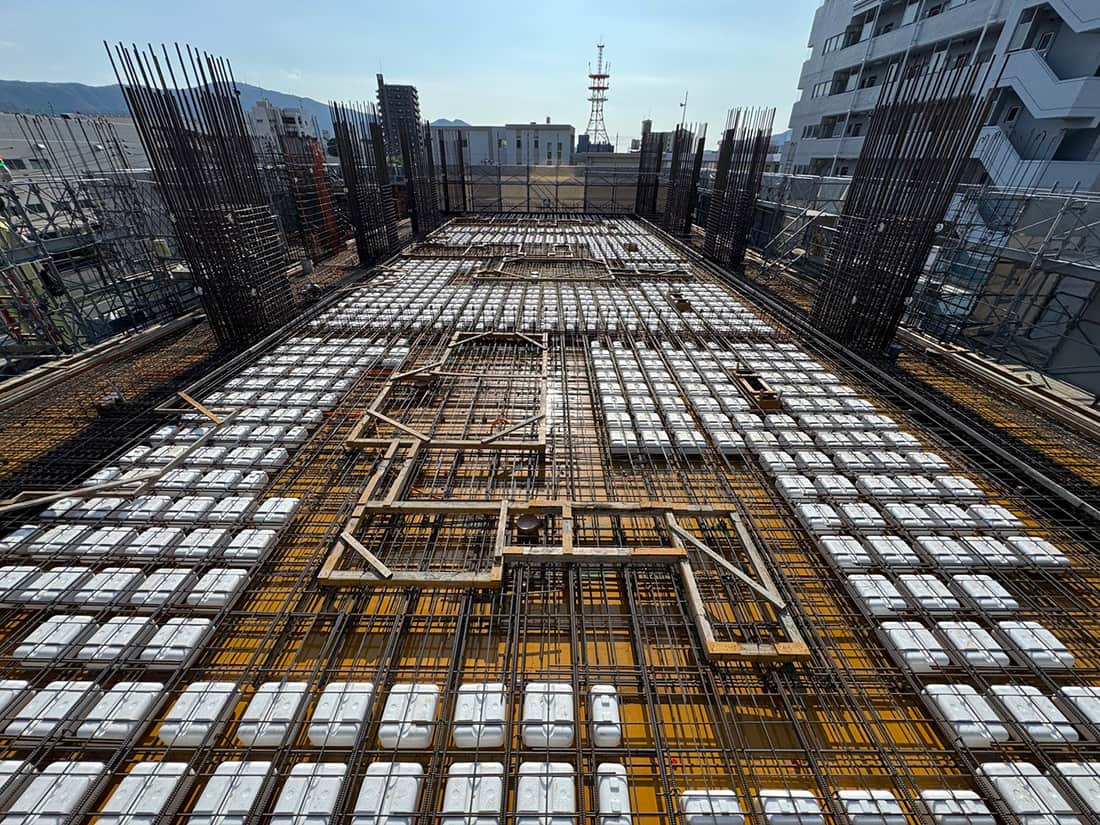

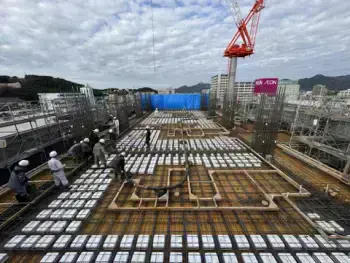

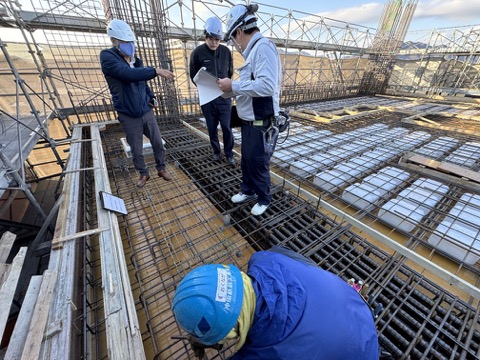

12月19日 住宅保証機構㈱瑕疵保険中間(10階床)検査状況

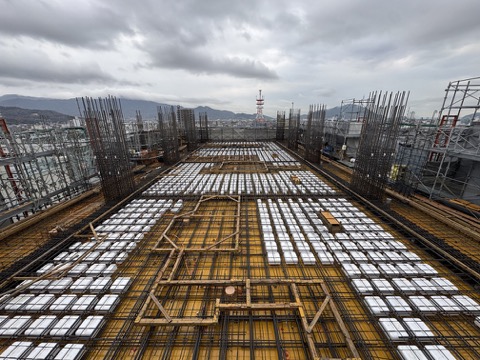

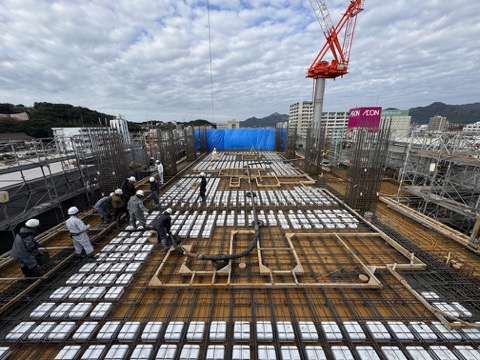

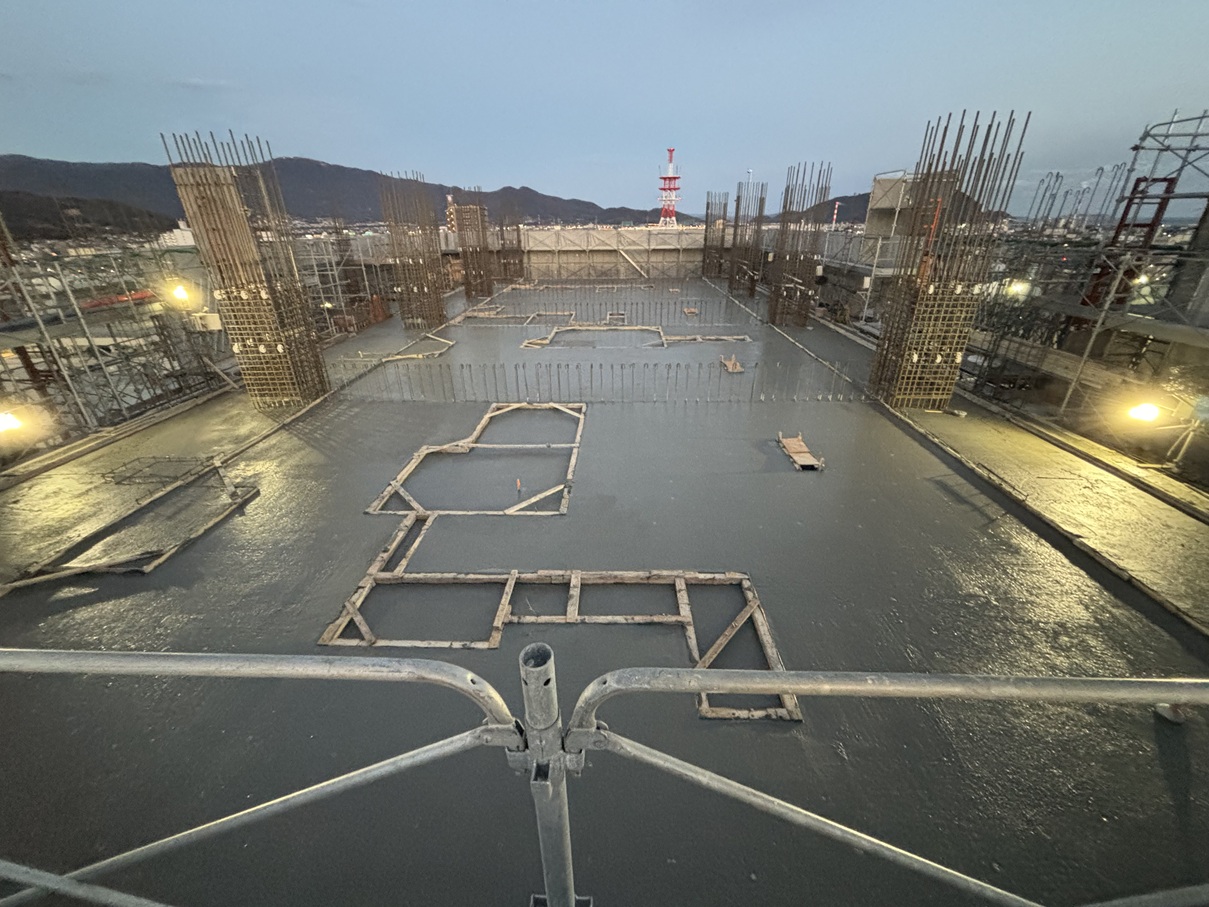

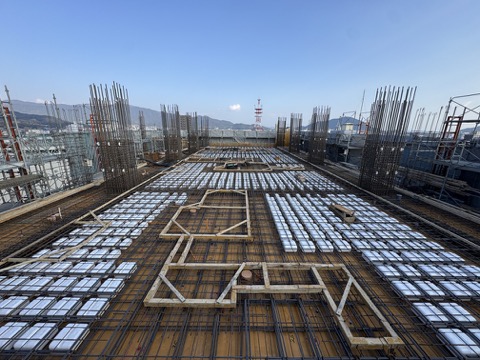

12月29日 9階躯体(10階梁スラブ)配筋状況

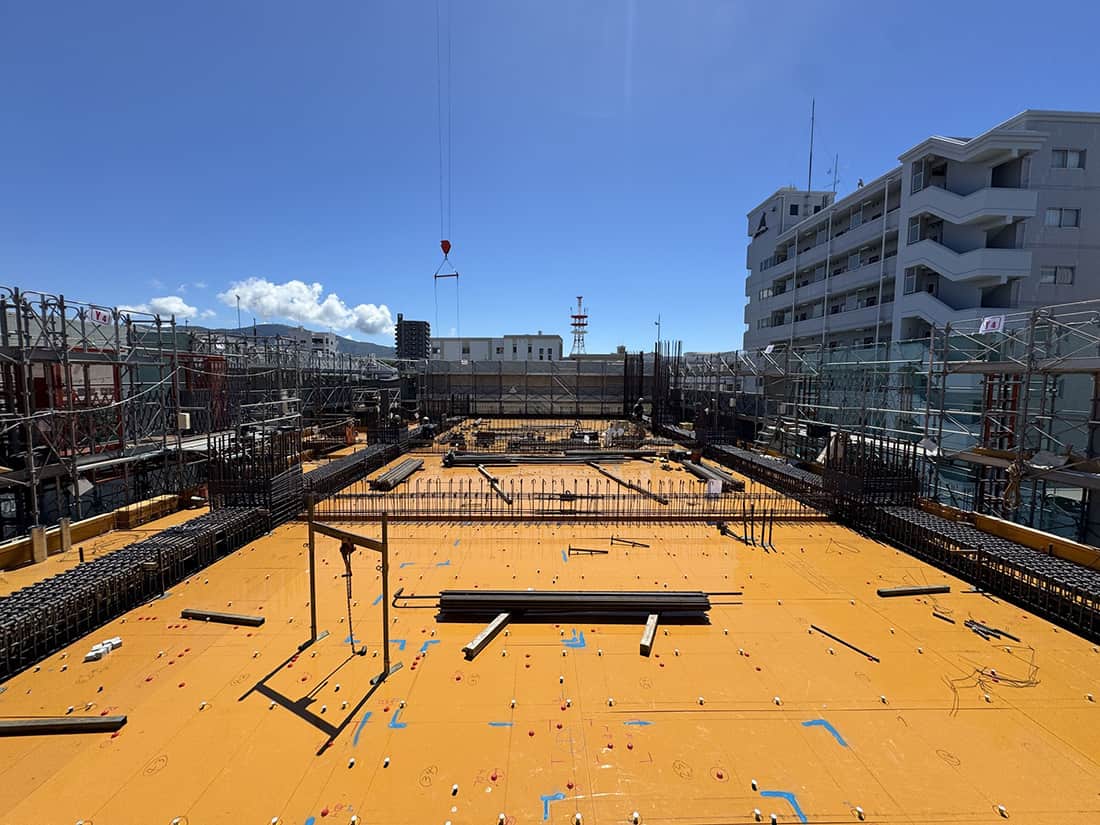

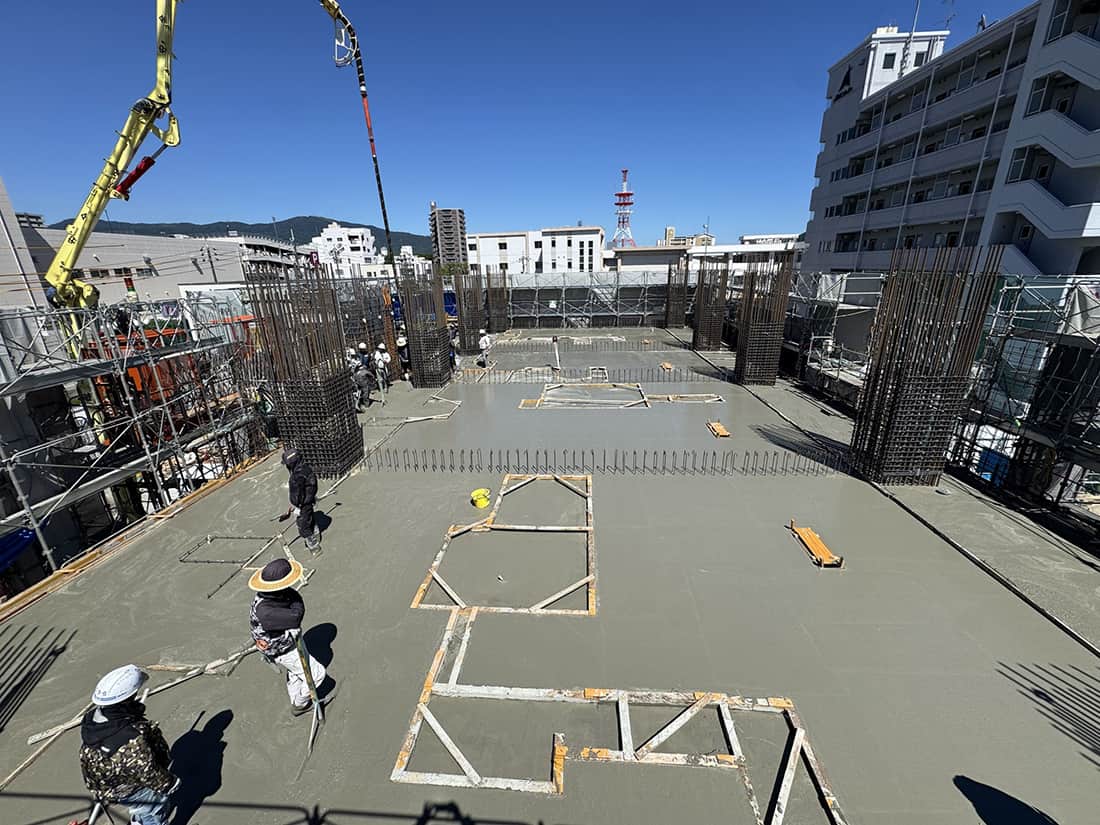

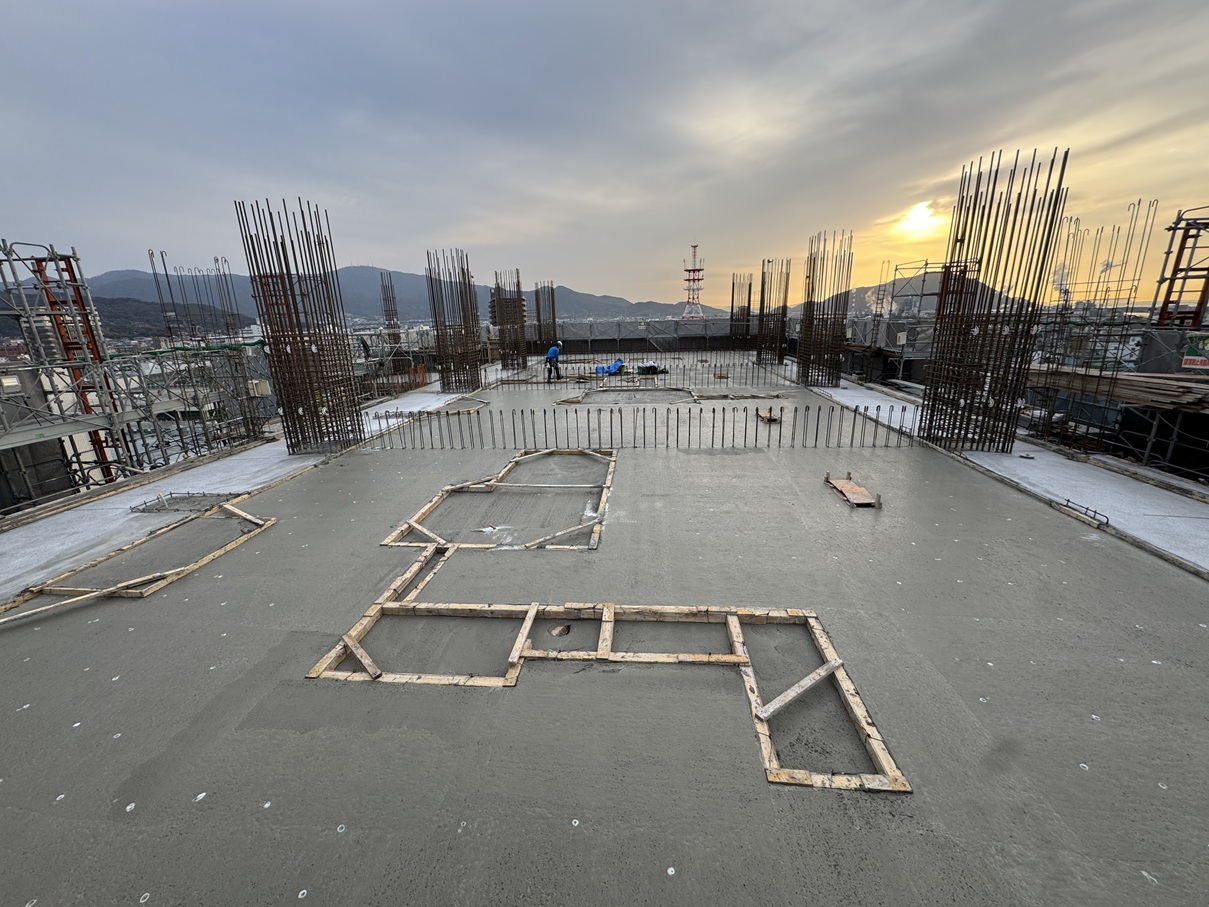

12月20日 9階躯体(10階梁スラブ)コンクリート打設状況

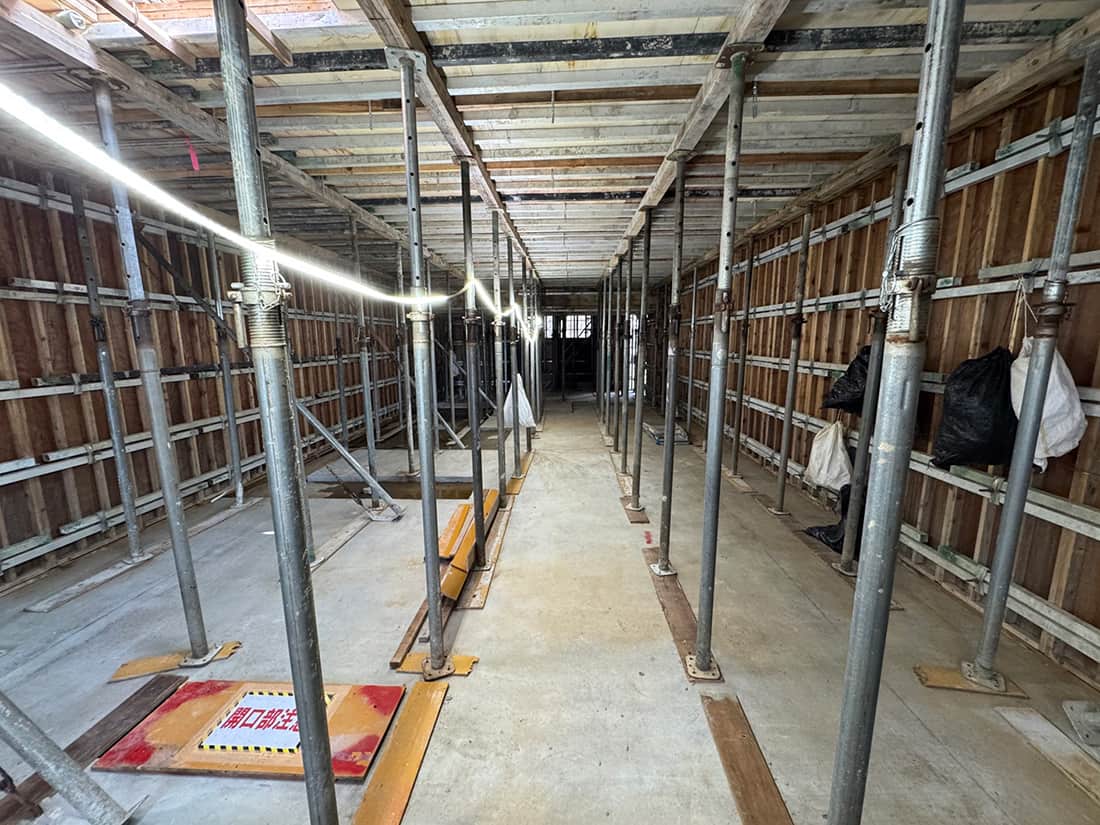

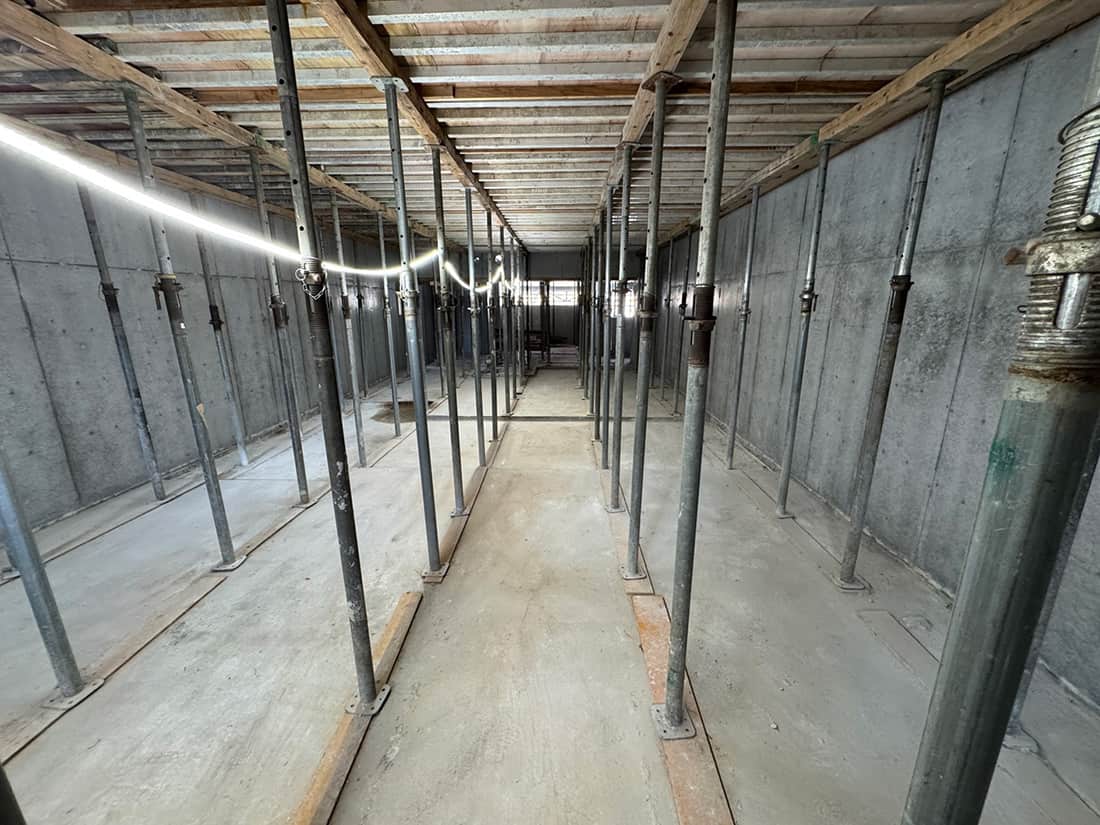

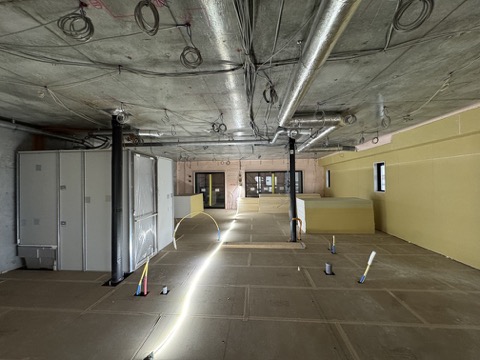

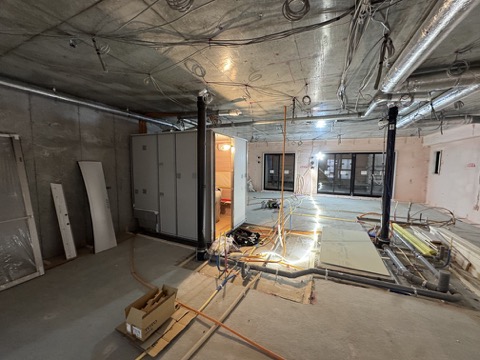

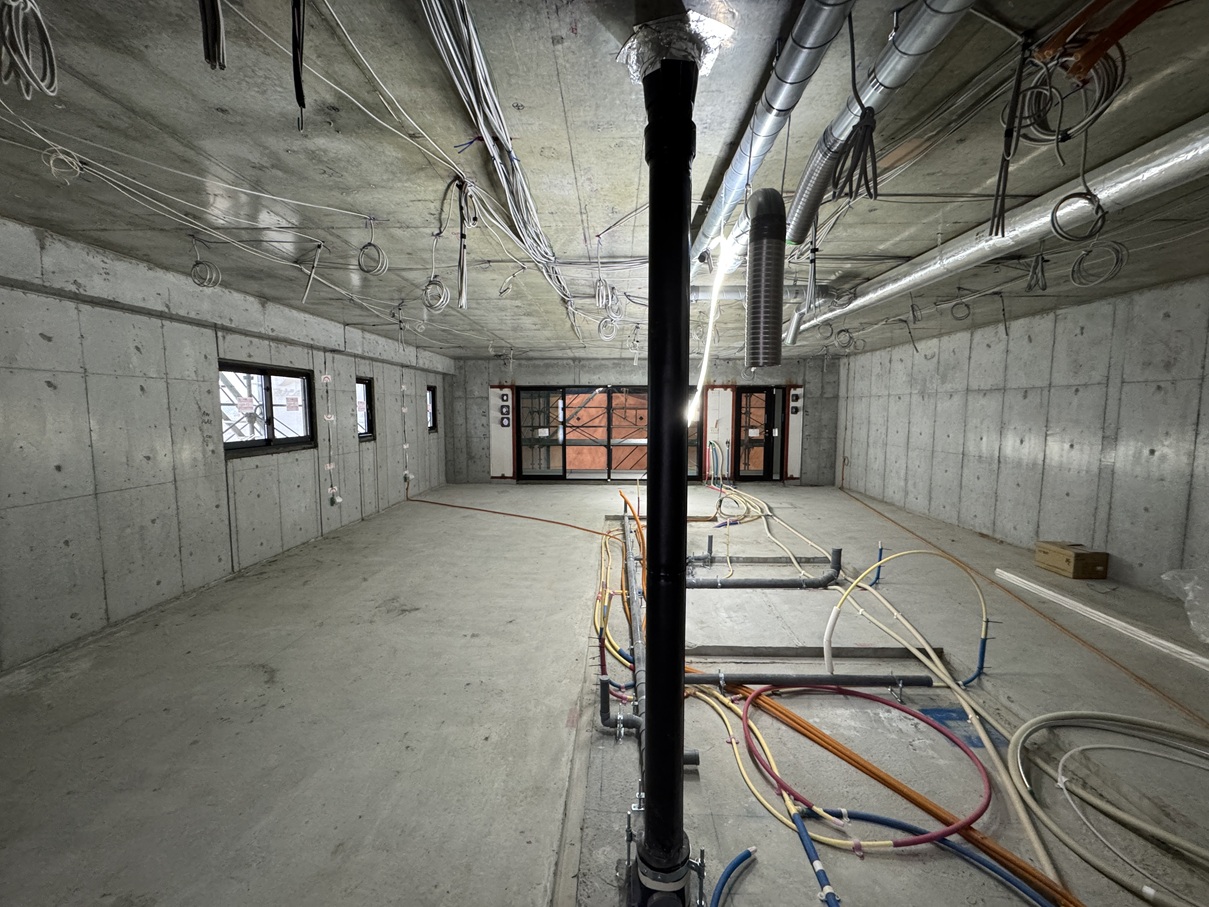

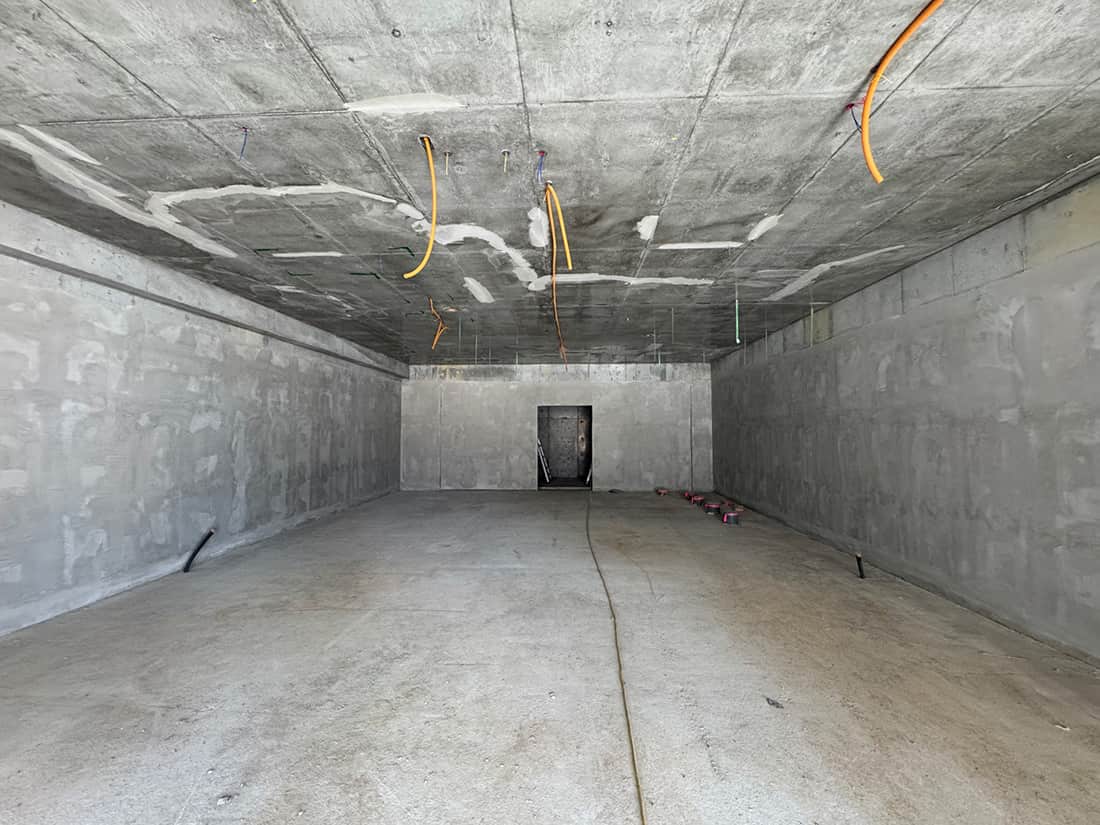

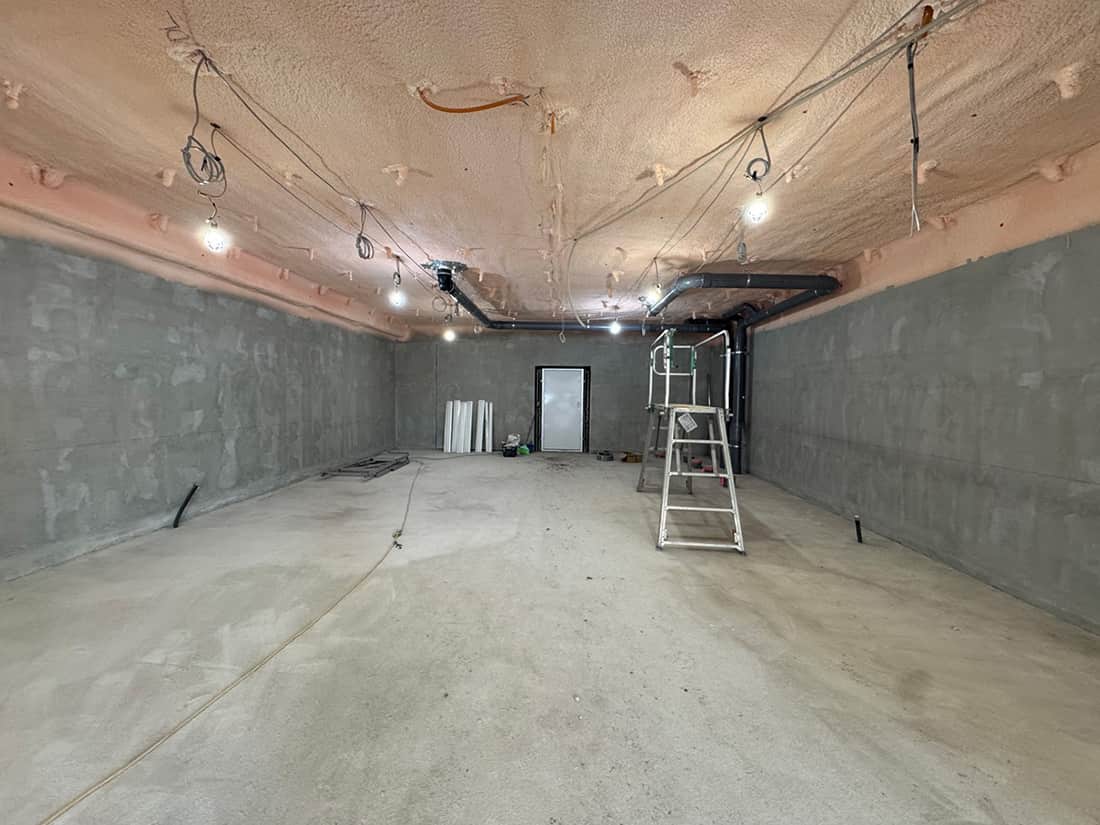

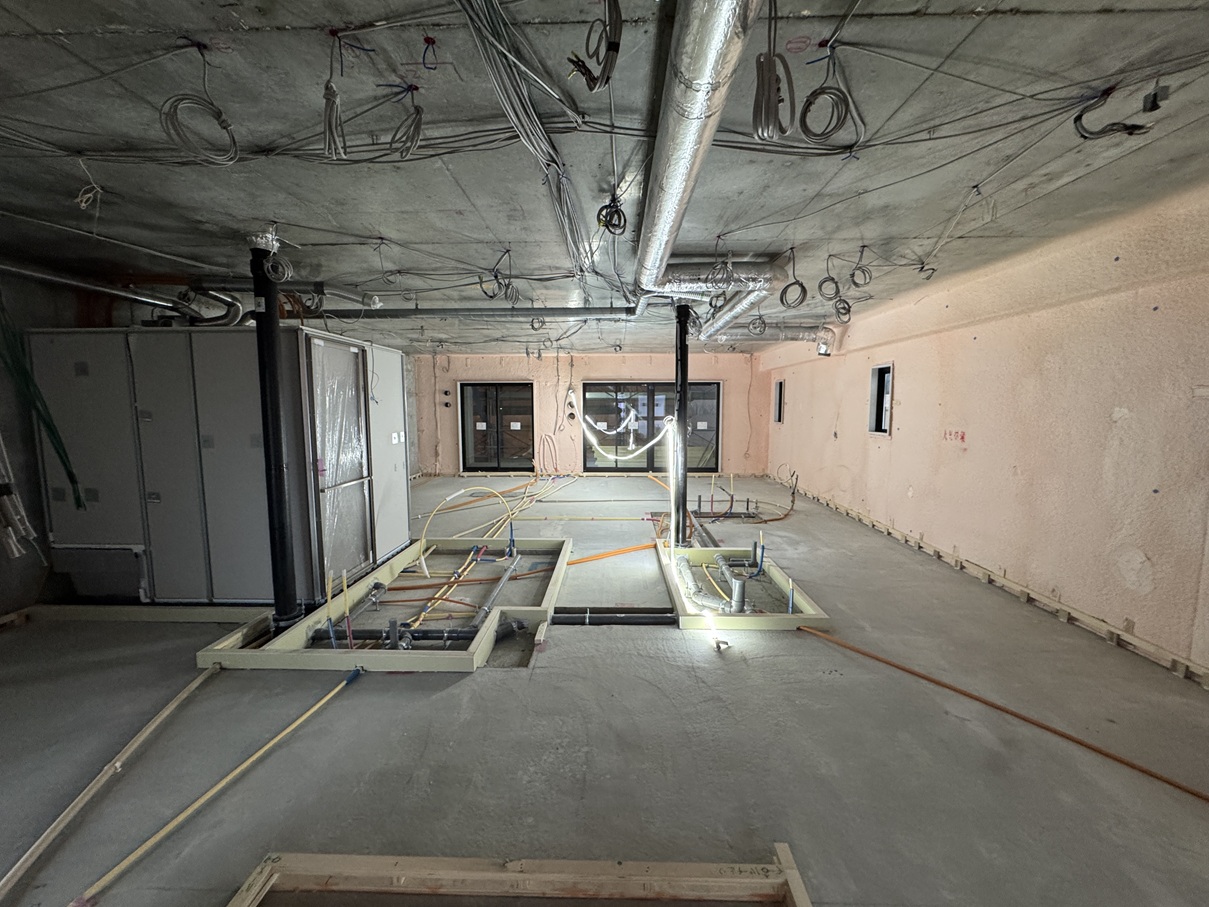

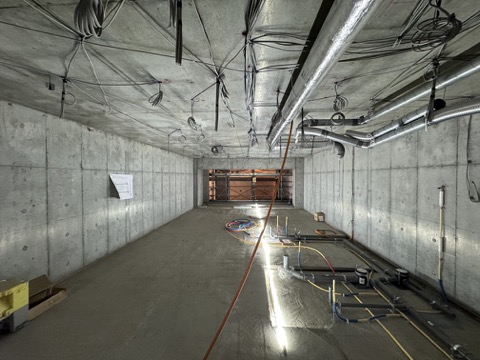

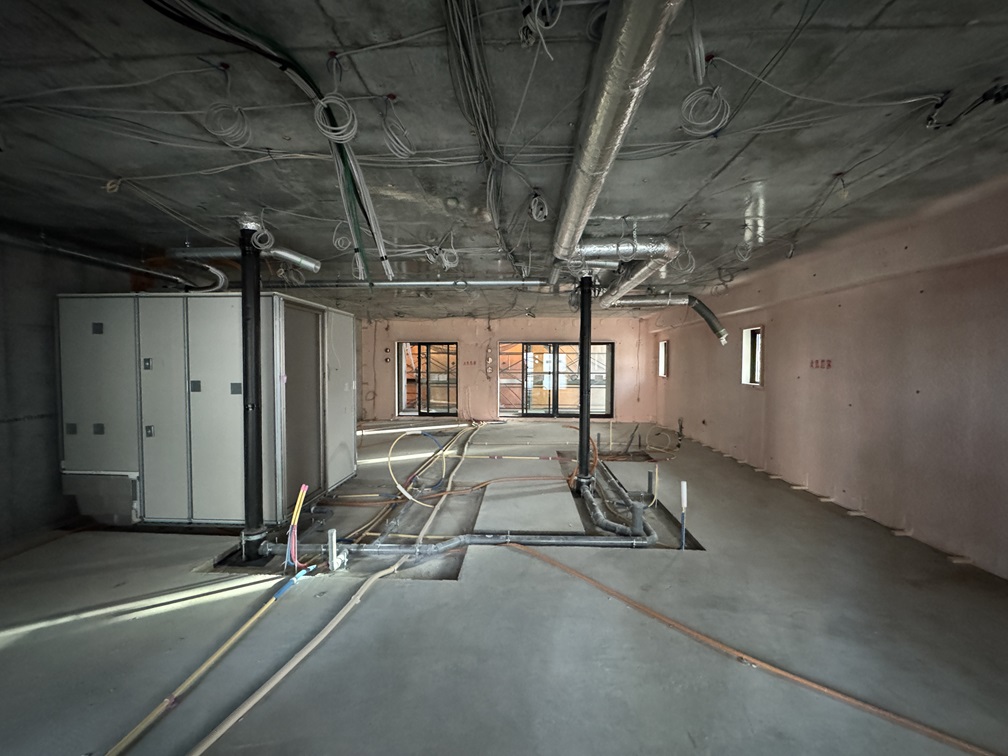

12月26日 7階屋内配管・配線状況

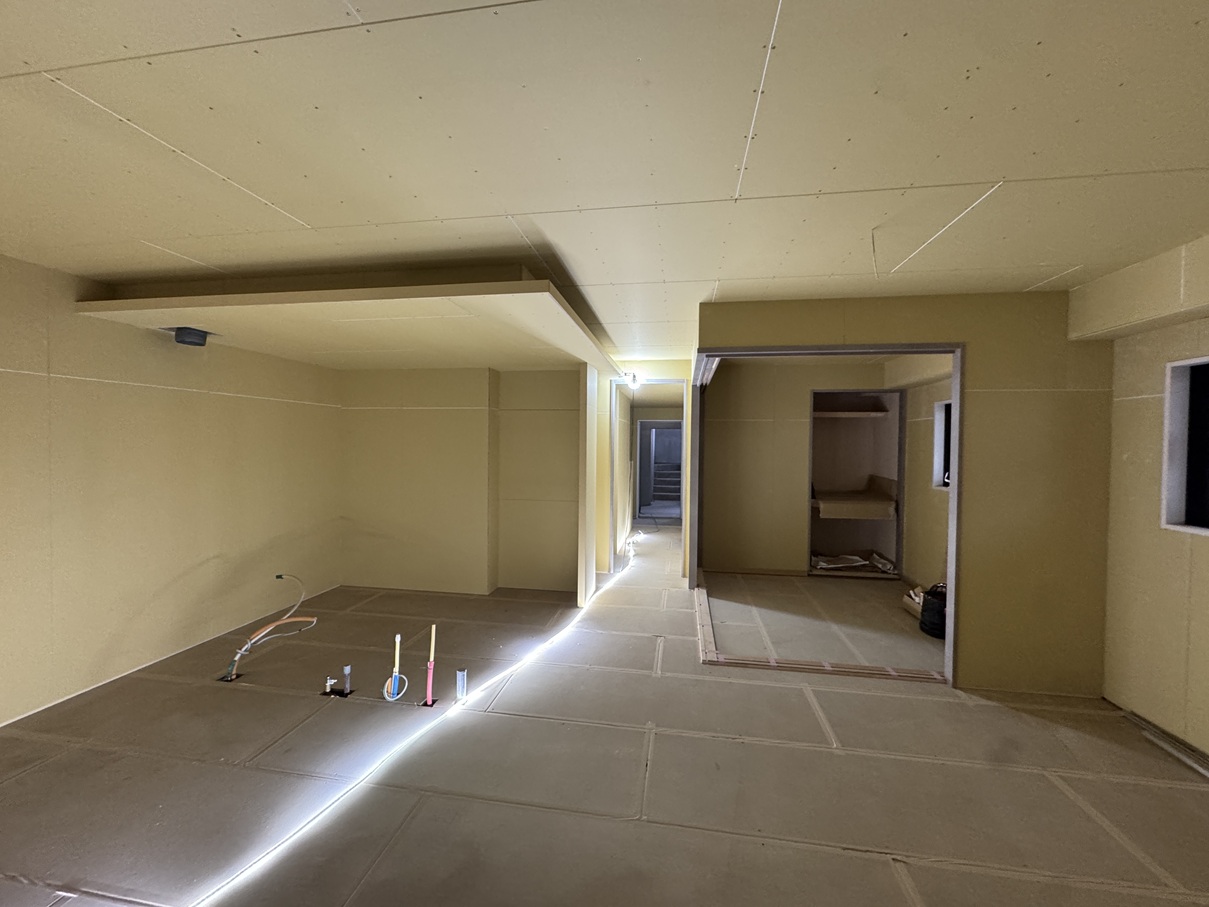

12月26日 6階置床組状況

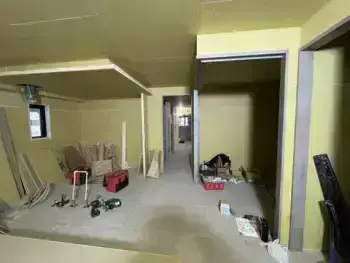

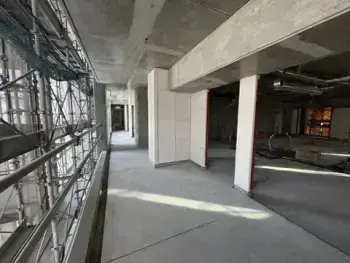

12月26日 5階壁面ボード貼り状況

12月26日 4階間仕切下地組状況

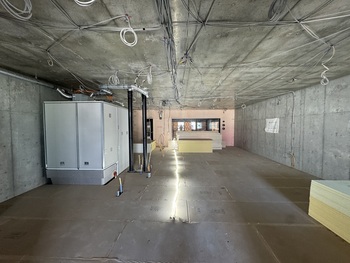

11月26日 3階天井壁ボード貼り状況

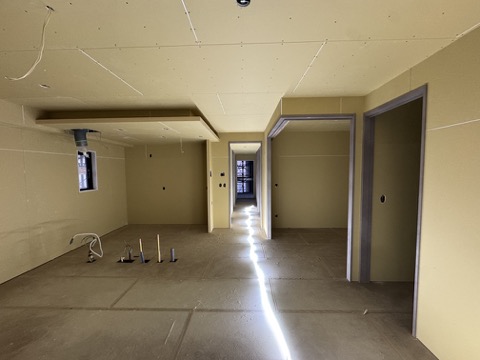

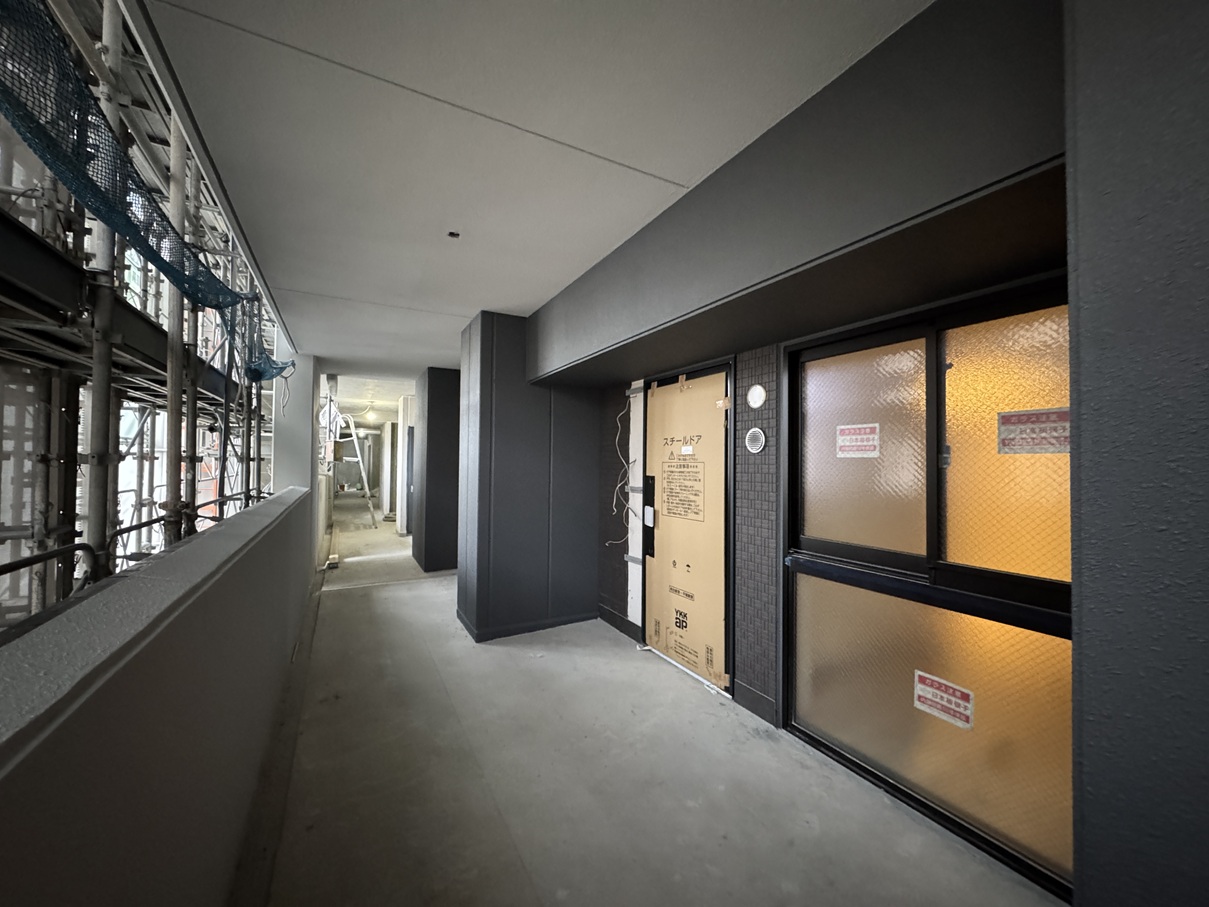

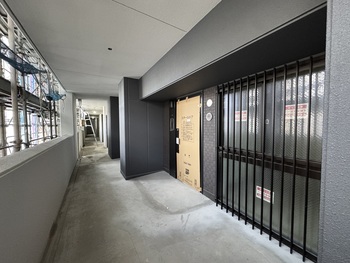

12月26日 2階クロス貼り状況

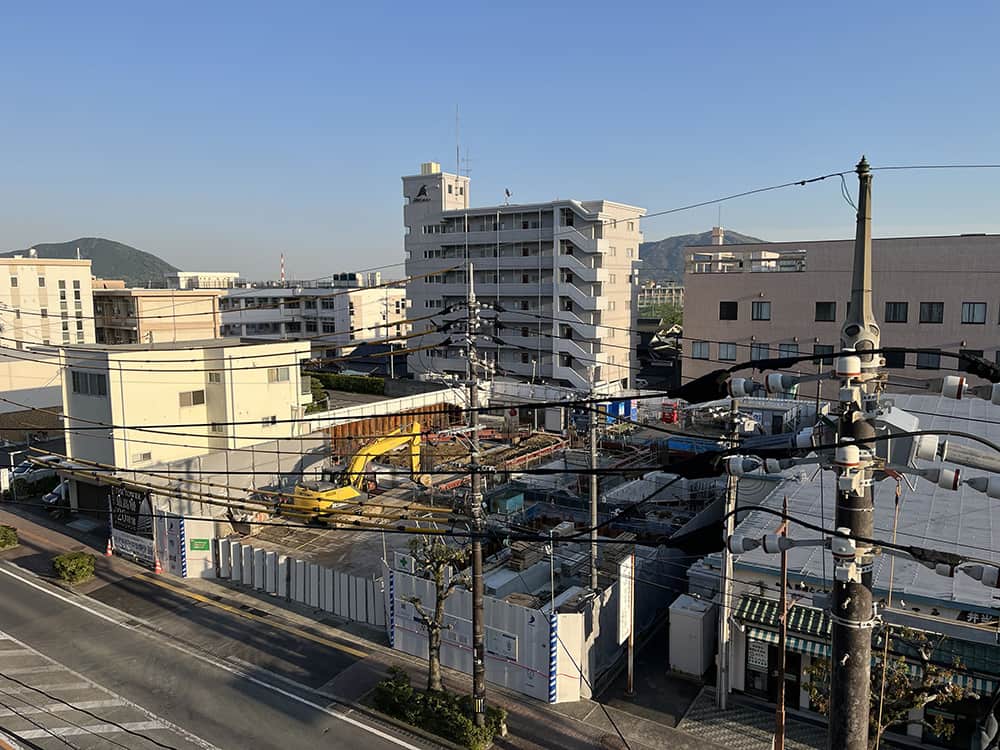

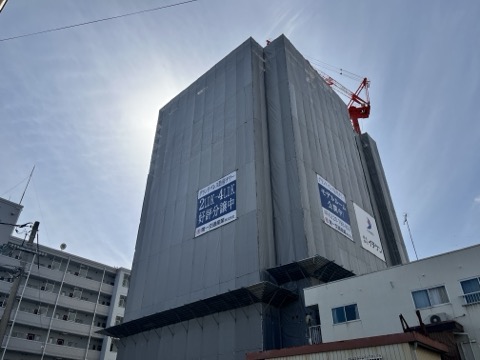

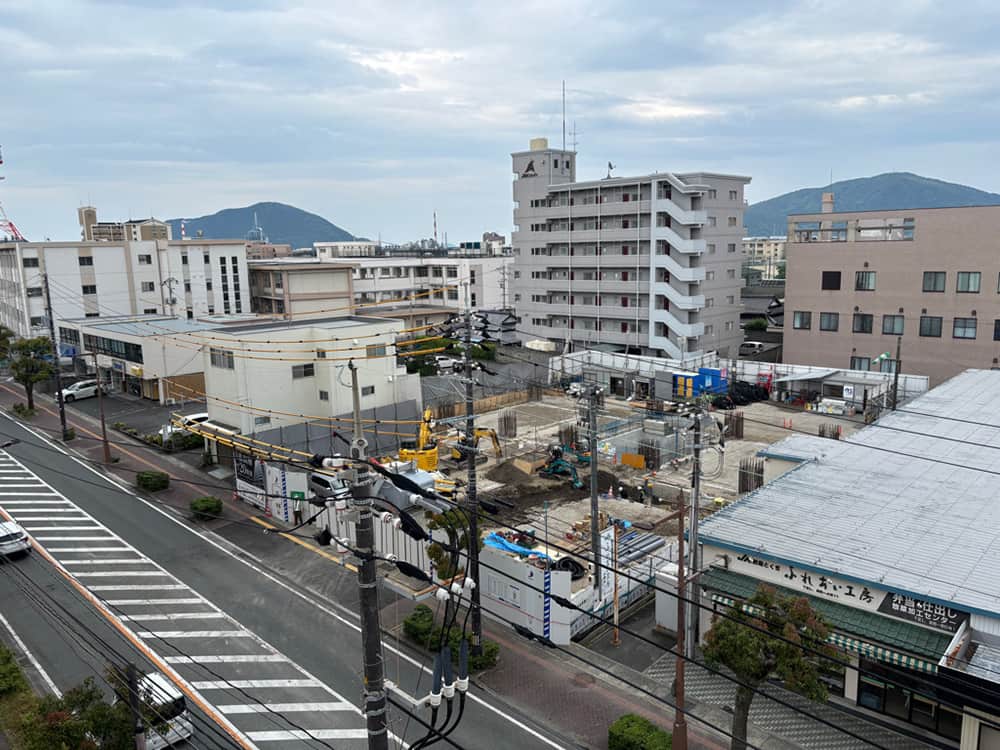

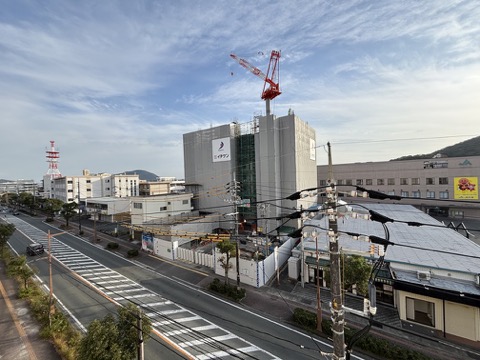

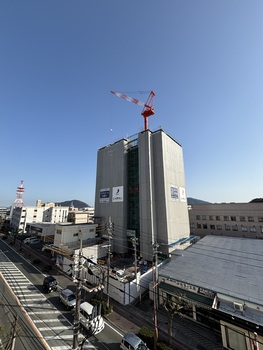

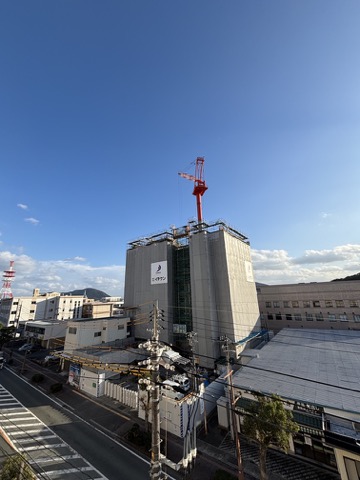

12月25日 全景 -

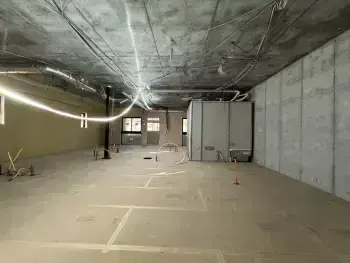

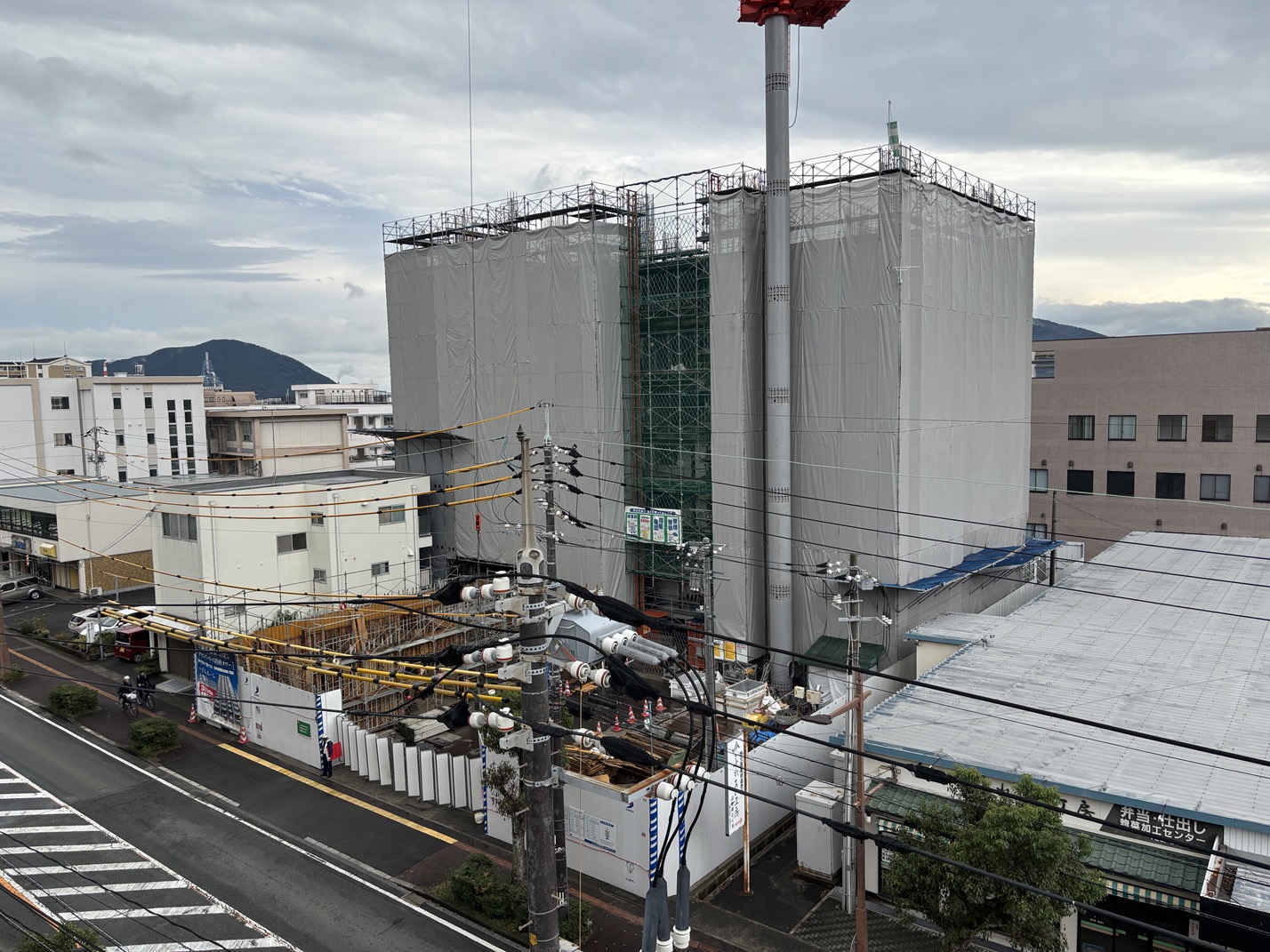

2025年12月2日 11月分工事進捗お知らせ

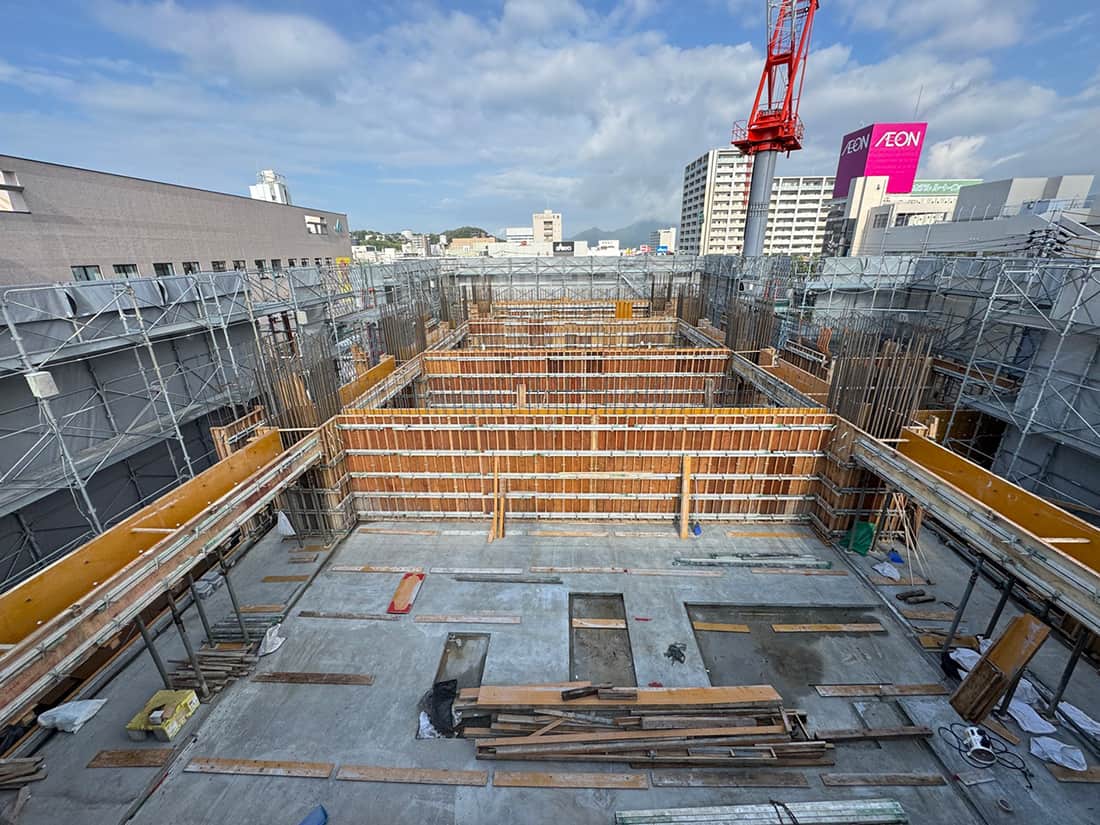

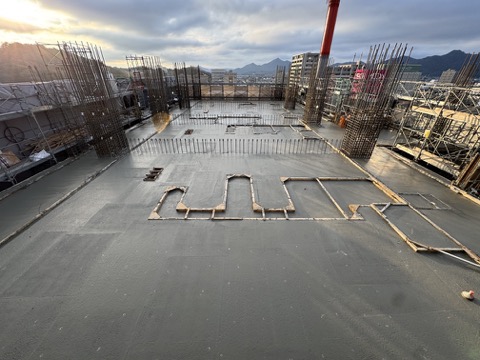

11月04日 7階躯体(8階梁スラブ)コンクリート打設状況
11月26日 8階躯体(9階梁スラブ)配筋状況
11月29日 6階ALC組積状況
11月28日 5階UB設置状況
11月29日 4階置床工事施工状況
11月29日 3階造作工事施工状況
11月28日 2階造作工事施工状況

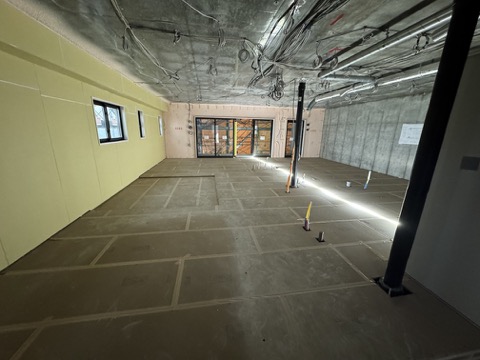

11月04日 エントランス躯体(柱壁・梁)型枠施工状況
11月26日 エントランス屋上躯体(立上り)配筋型枠建込状況

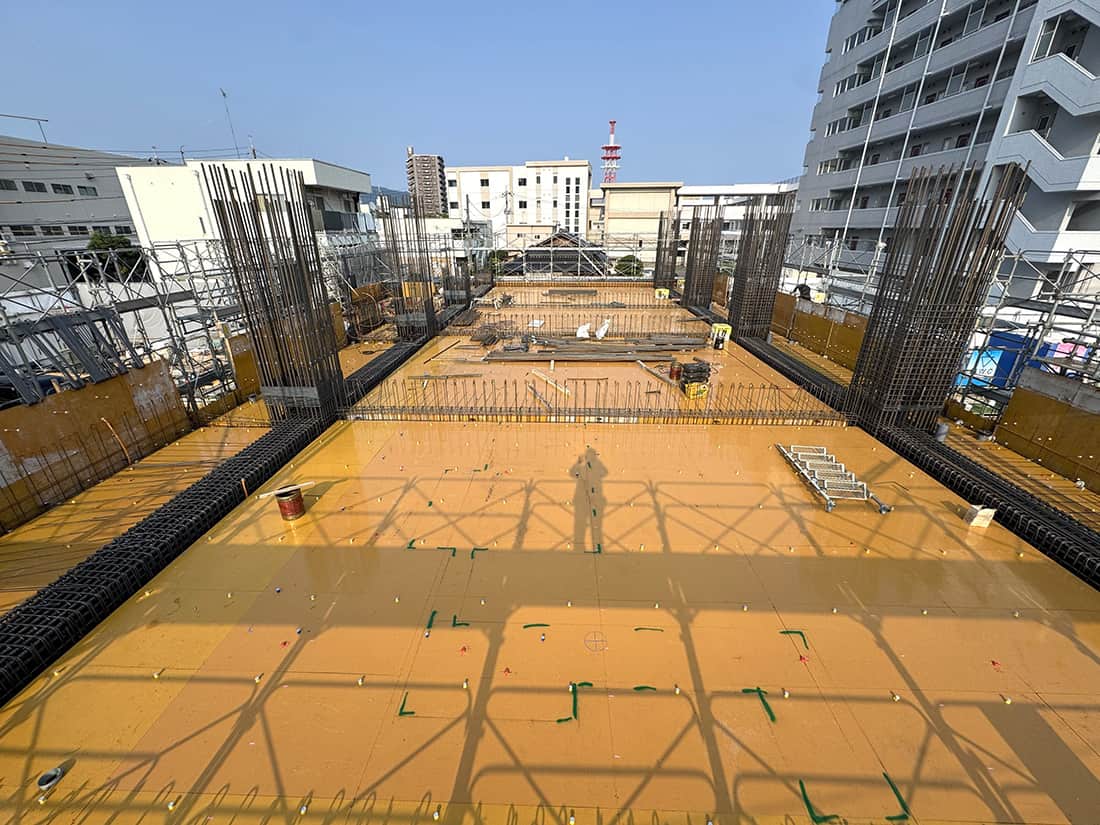

11月29日 全景 -

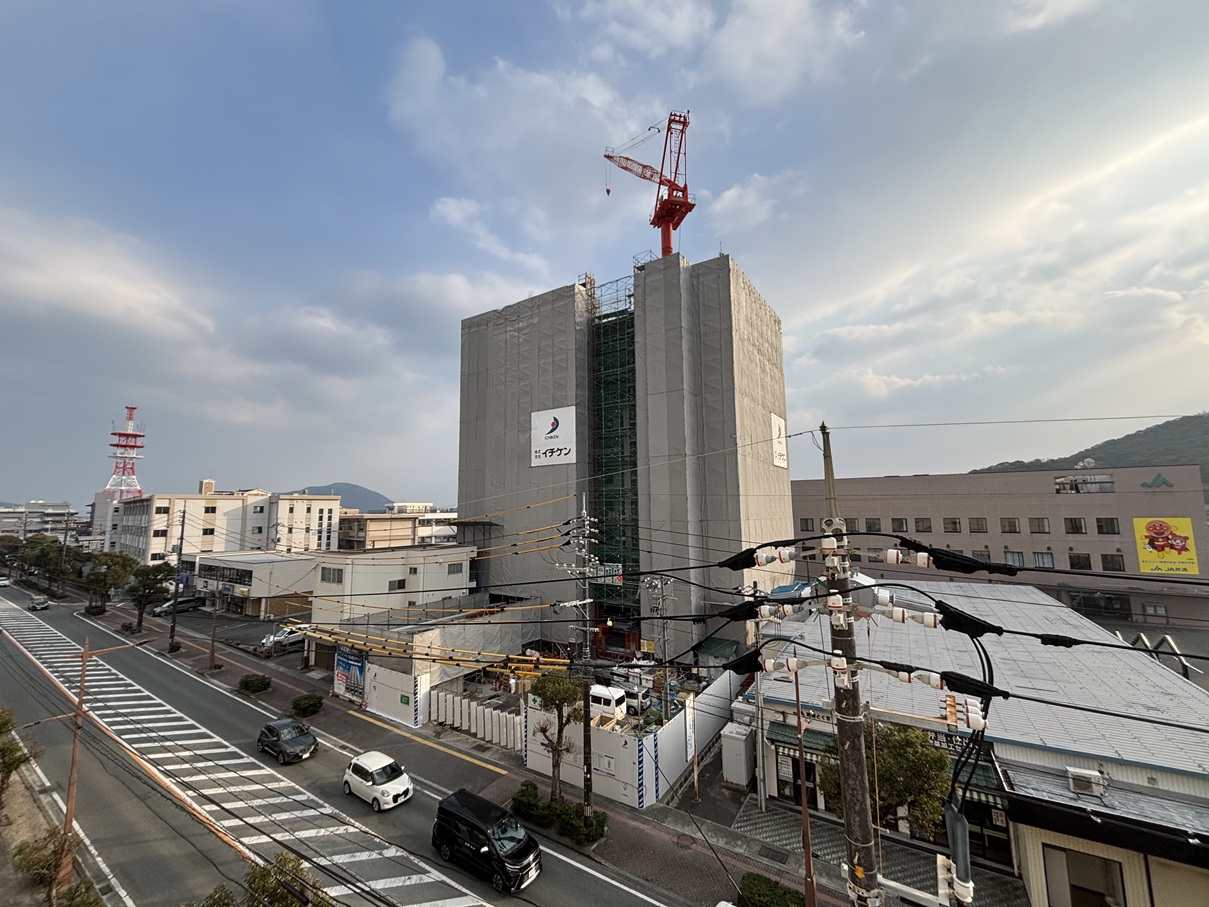

2025年11月13日 10月分工事進捗お知らせ
10月14日 6階躯体(7階梁スラブ)配筋状況
10月17日 6階コン打設

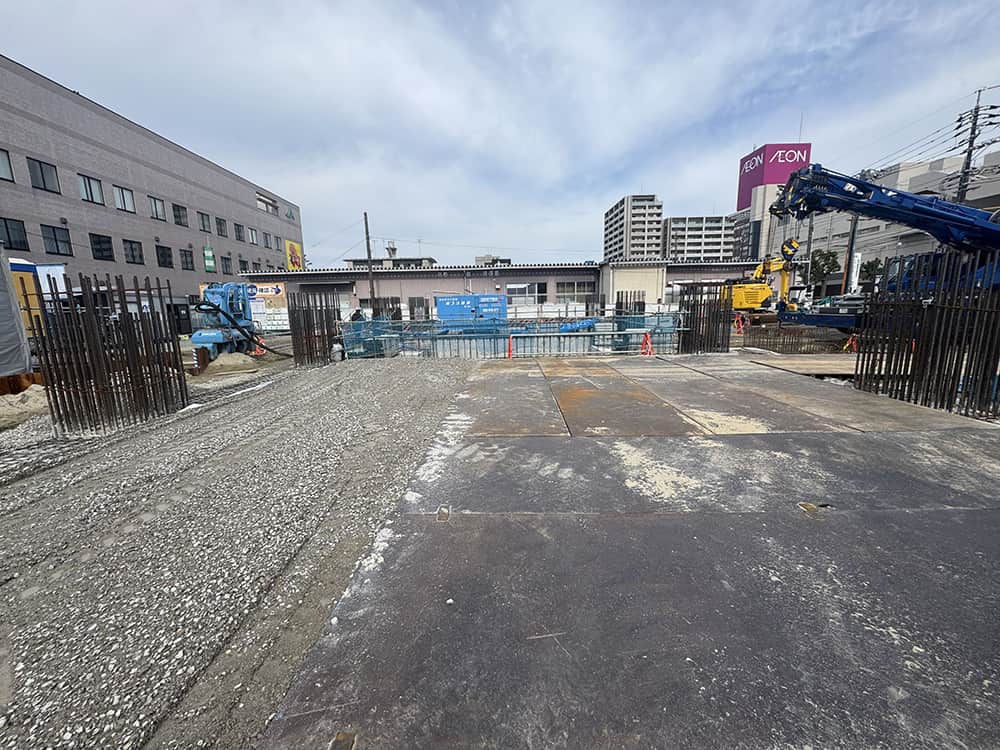

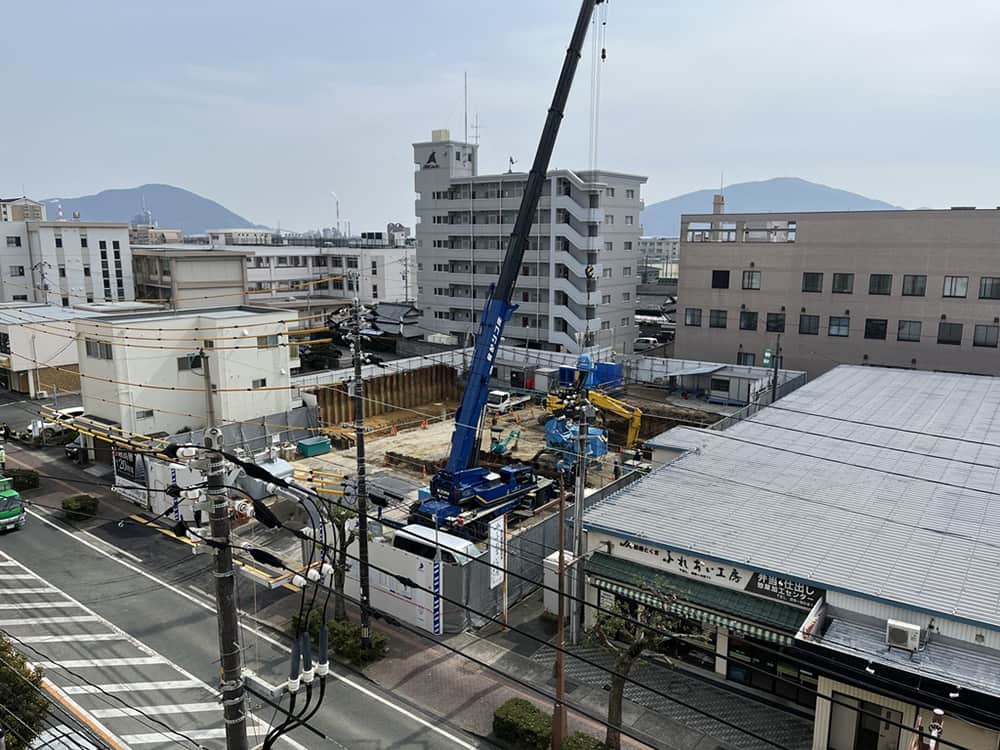

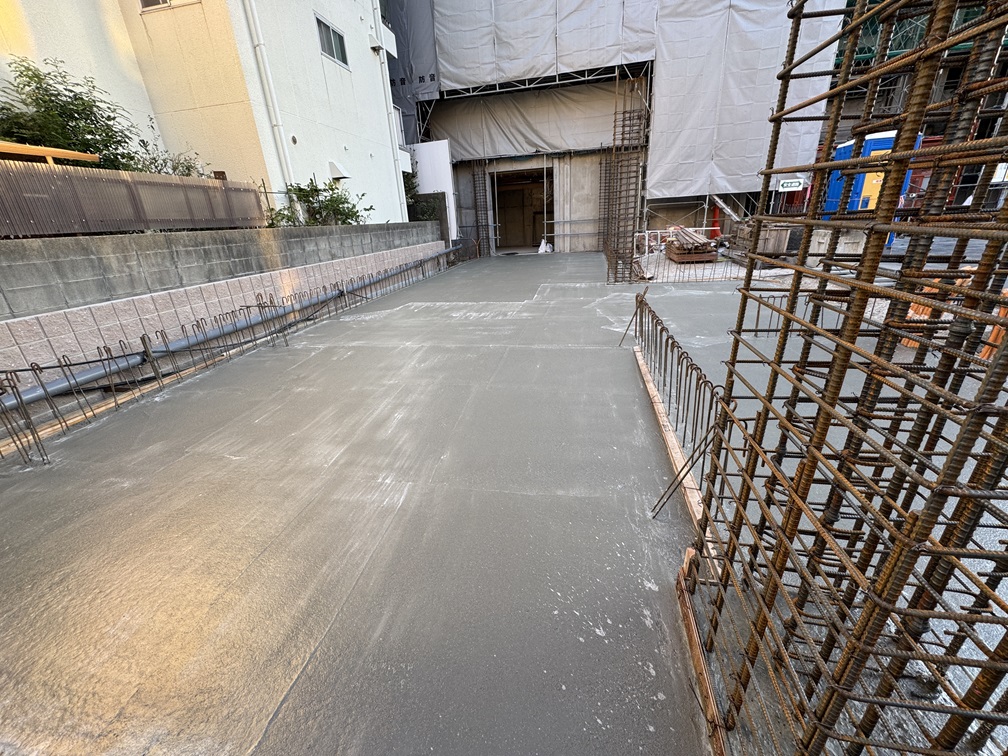

10月11日 ENT砕石敷き

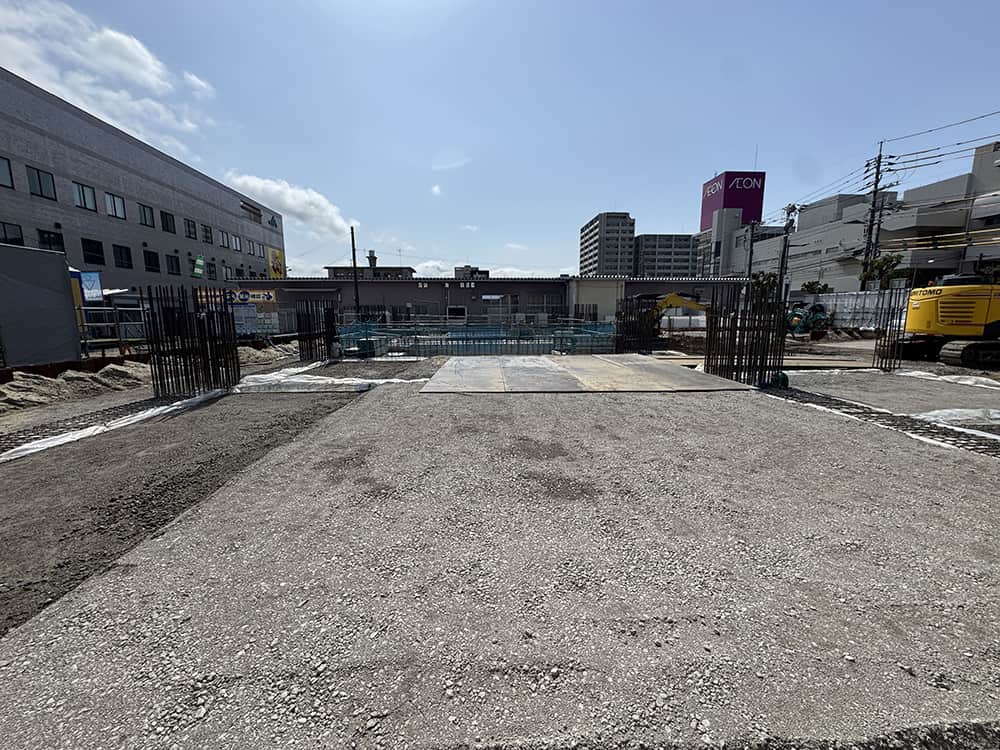

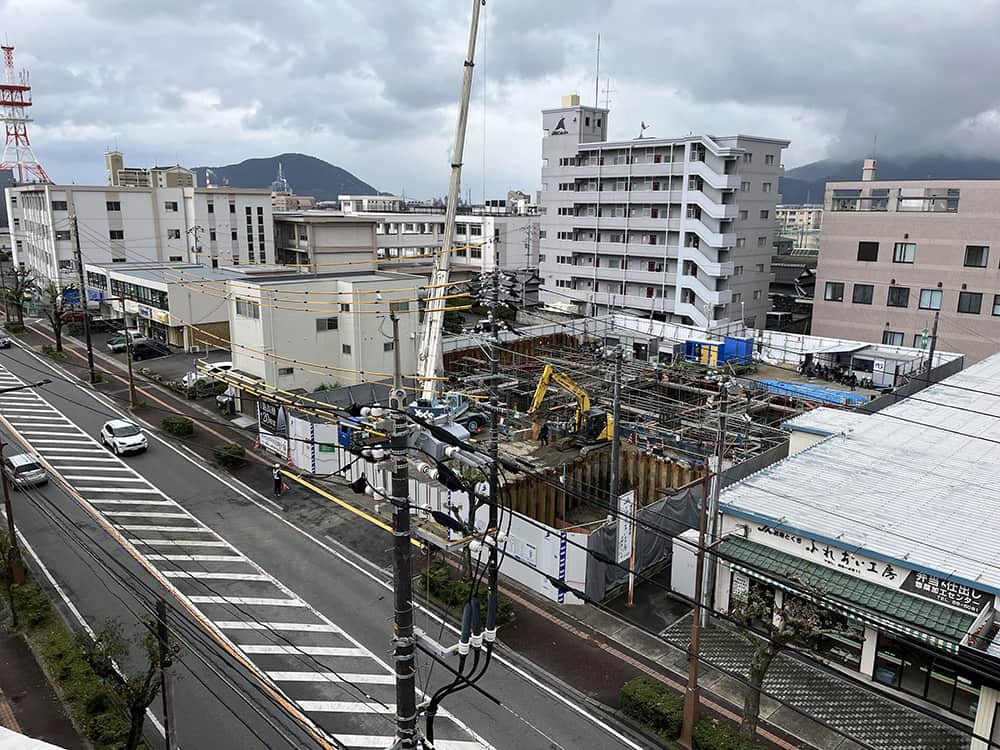

10月24日 ENT土間コン打設

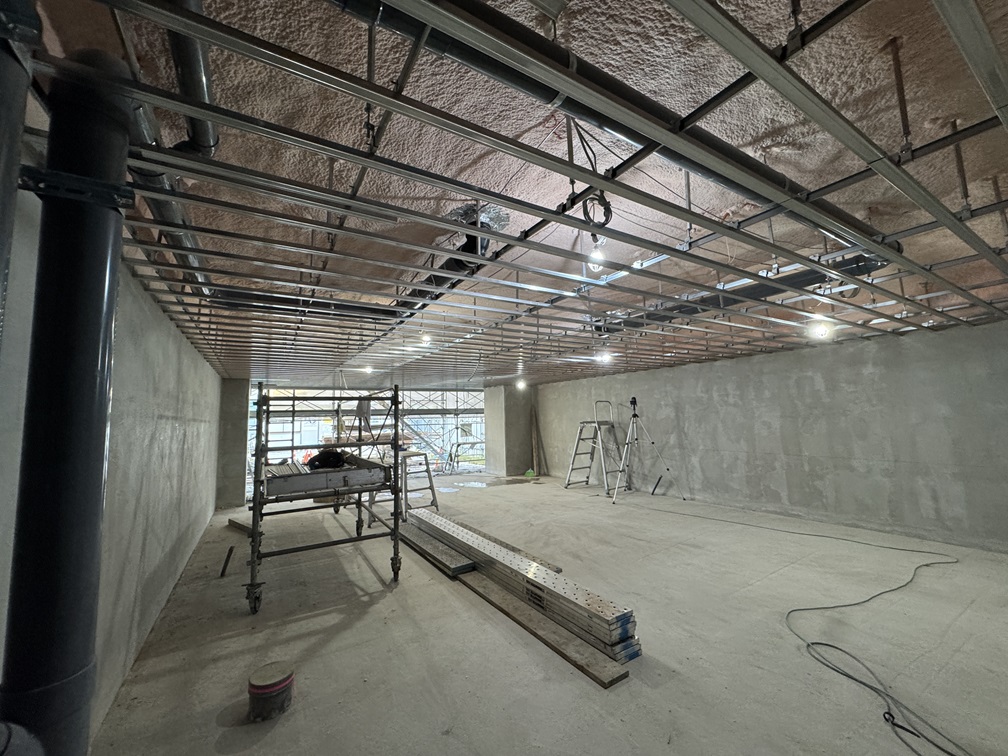

10月24日 1F屋内駐車場天井下地組
10月30日 2F ALC、サッシ設置状況
10月30日 2F内装(置床)工事施工状況

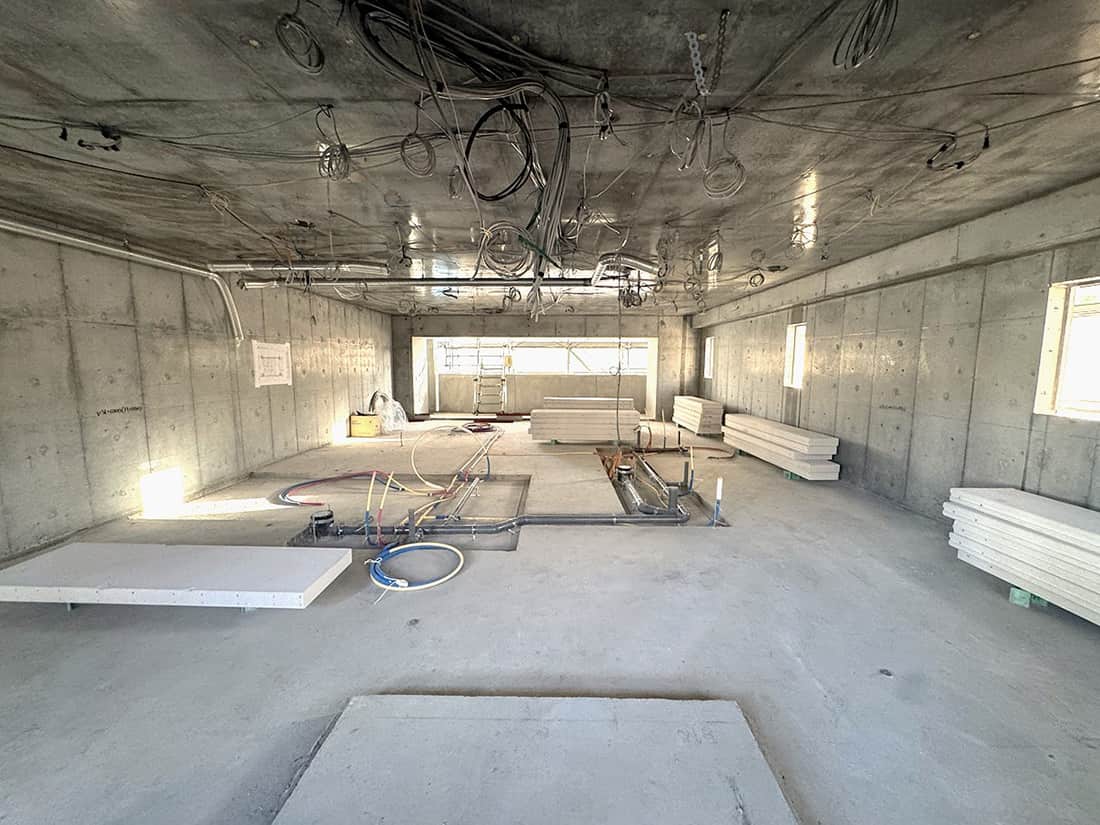

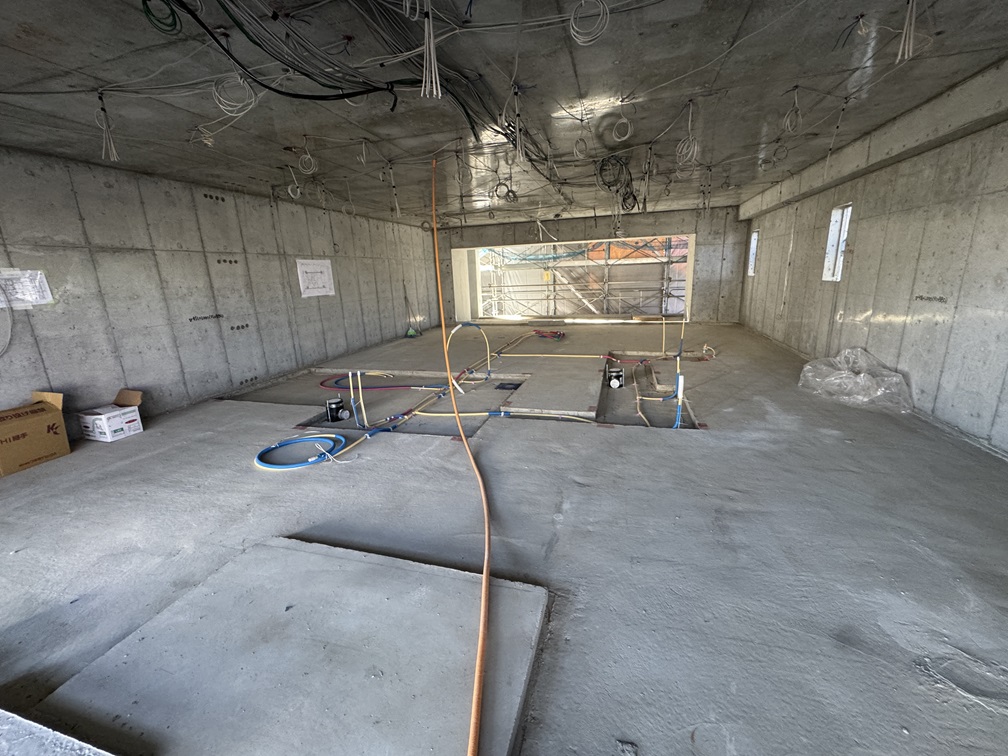

10月30日 3Fユニットバス設置配管施工状況
10月23日 設備配管状況

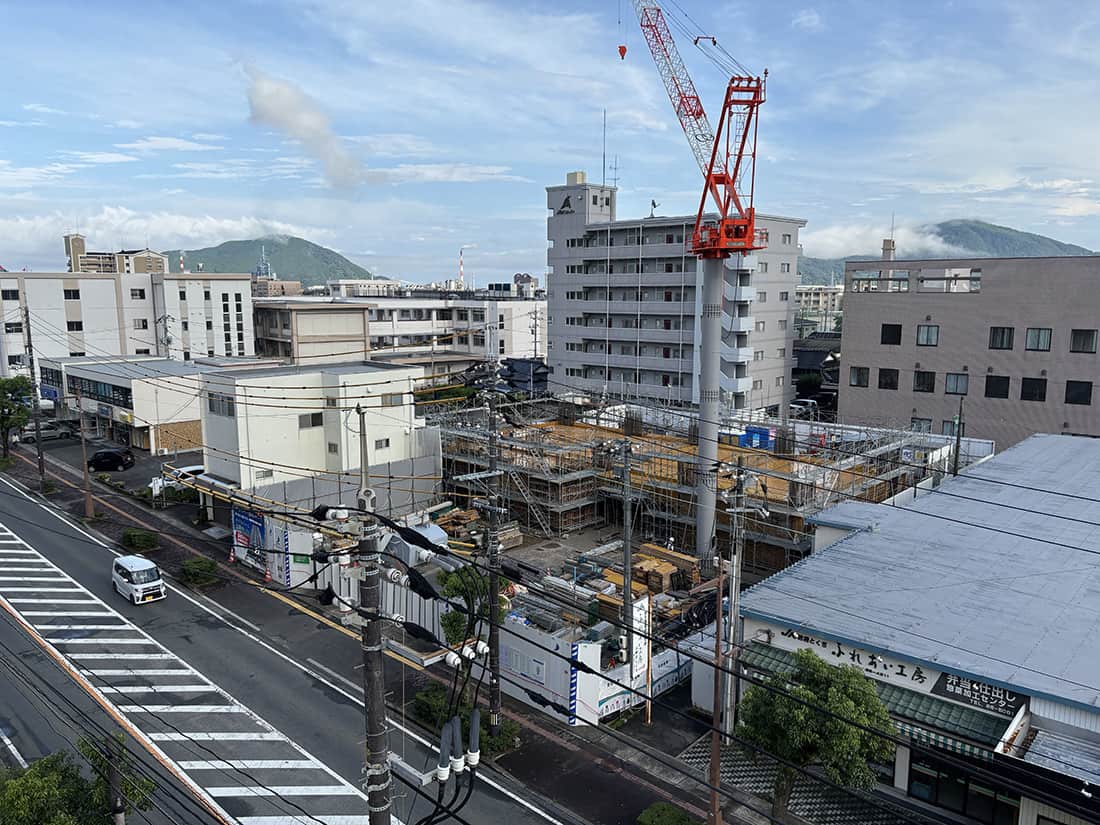

10月31日 全景 -

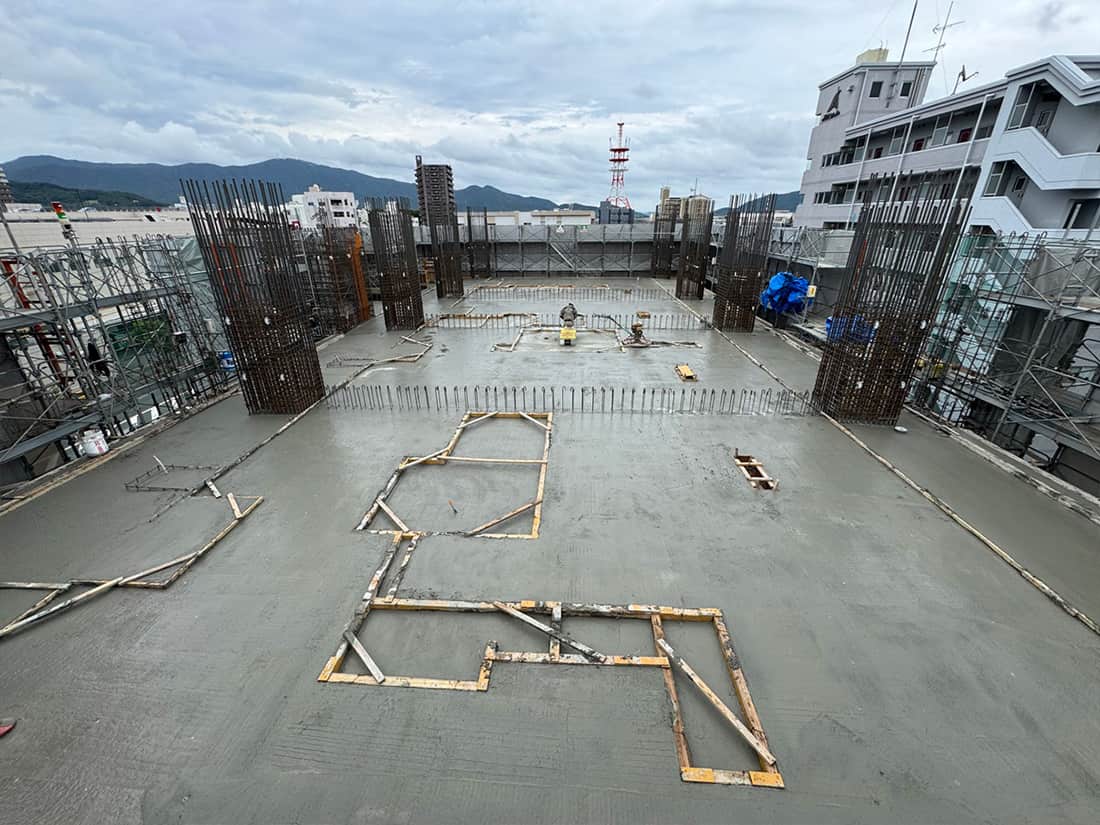

2025年10月14日 9月分工事進捗お知らせ
4階コンクリート打設開始〜完了。エントランス基礎コンクリート打設。1階駐車場の天井(2階スラブ下)断熱配管。2階外装軽量気泡コンクリート、屋内配管配線。5階柱壁配筋、5階コンクリート打設開始〜完了しました。
-
2025年9月2日 8月分工事進捗お知らせ
1階壁下地補修。2階せき板養生。3階柱壁配筋、型枠建込、コンクリート打設開始〜完了。4階柱壁配筋、型枠建込を行いました。
-
2025年8月1日 7月分工事進捗お知らせ
日本ERIとビューローベリタスジャパンによる建築中間検査を実施、1階コンクリート打設が完了しました。2階コンクリート打設、柱壁配筋、型枠建込、および3階柱梁圧接配筋の様子です。
-
2025年7月7日 6月分工事進捗お知らせ
土間コンクリートを打設し、1階型枠の建て込みと2階梁配筋が完了しました。
-
2025年6月3日 5月分工事進捗お知らせ

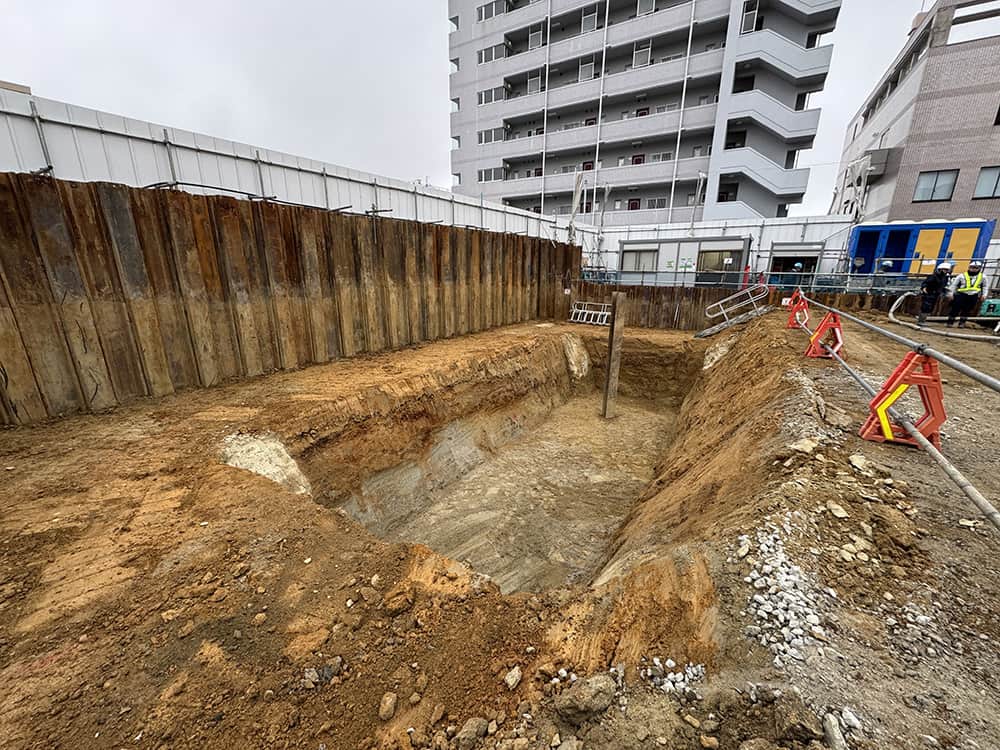

基礎1次埋戻し、2次埋戻し完了。鋼矢板撤去。屋外埋設配管、整地を進めています。
-
2025年4月26日 4月分工事進捗お知らせ

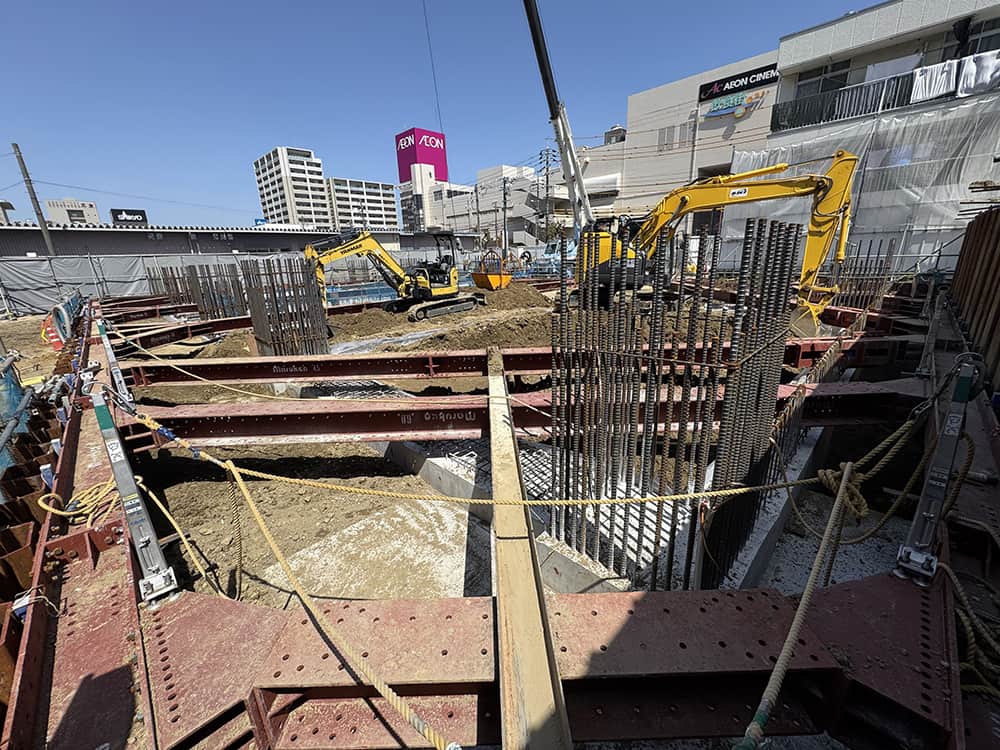

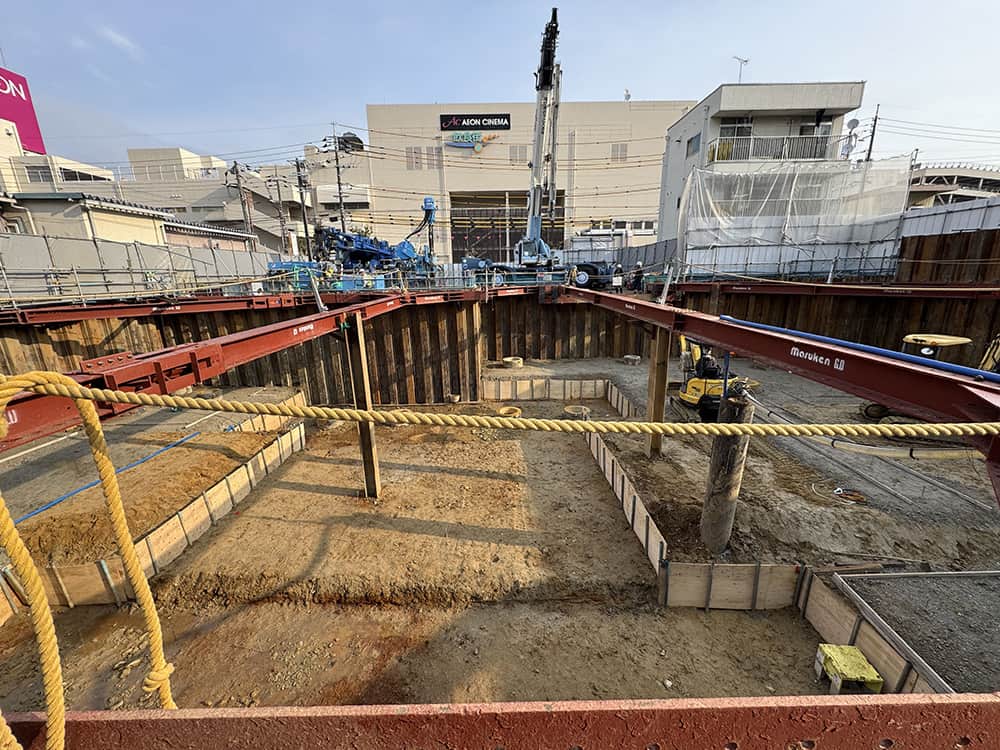

本体棟の基礎配筋・基礎出来形、立駐棟の基礎コンクリート打設を進めています。
-

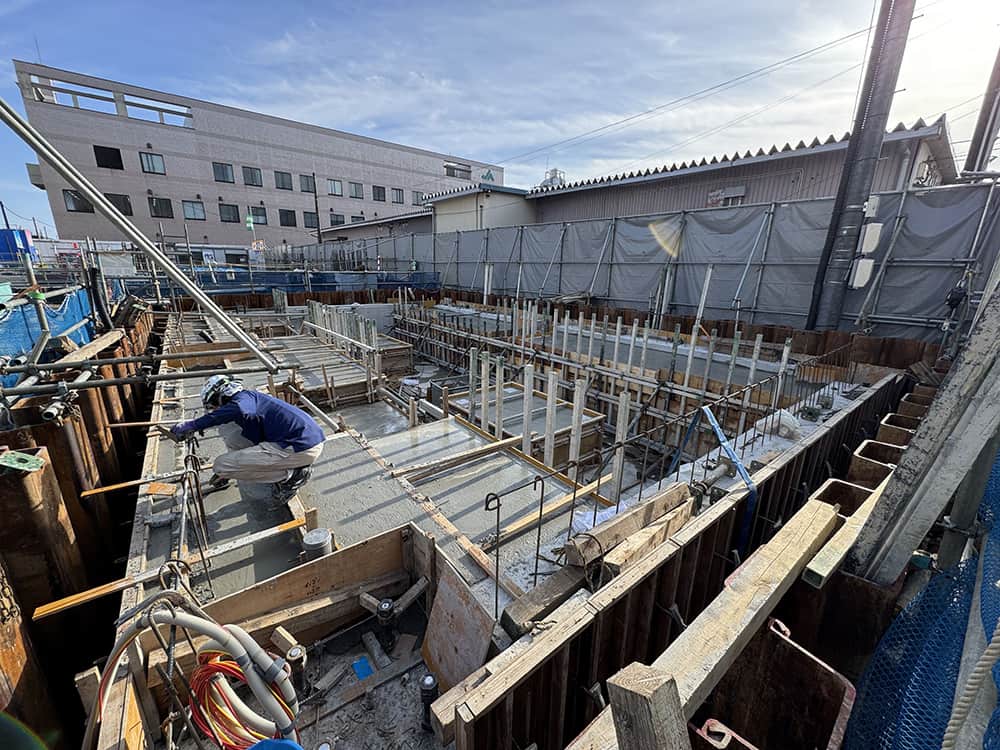

2025年3月31日 3月分工事進捗お知らせ

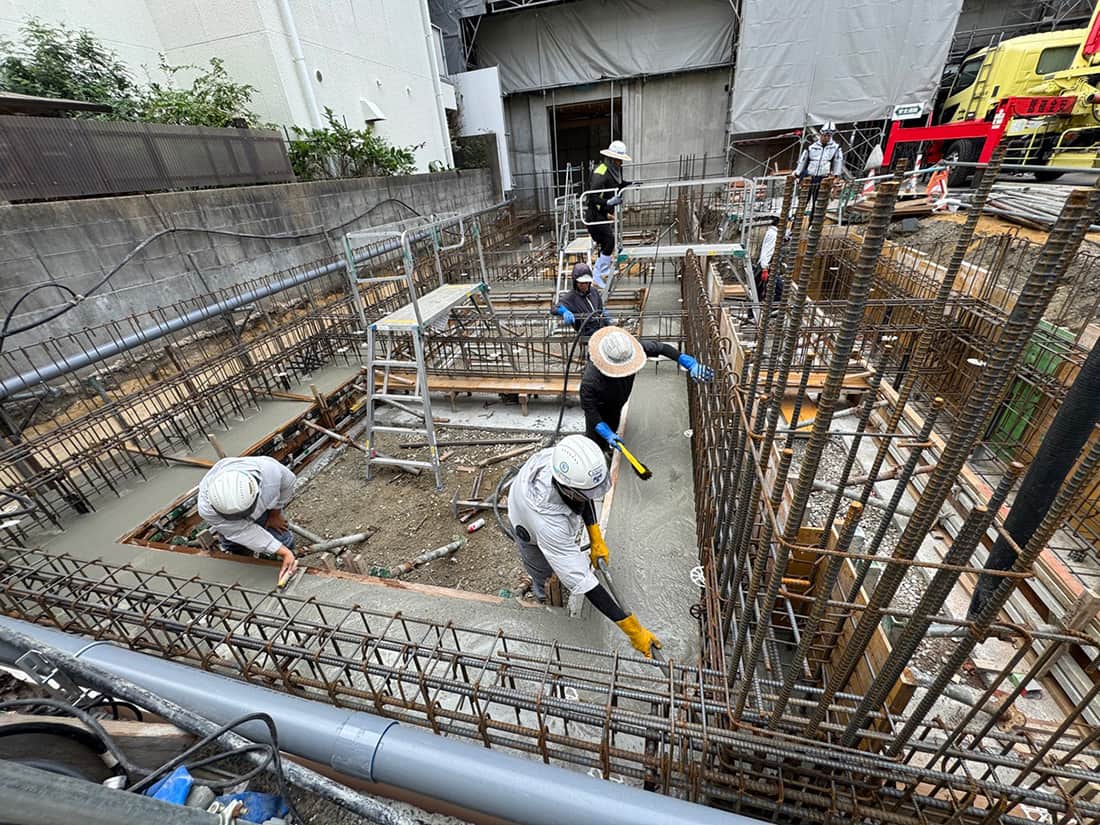

一次掘削、二次掘削完了。地足場架設、基礎配筋を進めています。
-
2025年2月27日 2月分工事進捗お知らせ
-
2025年1月25日 1月分工事進捗お知らせ
- ※ 掲載の図面は計画段階(2025年3月10日現在)のものであり、行政指導及び施工上の都合などにより、改良・変更となる場合がございます。予めご了承ください。
-
※
掲載のCGパース及びCGアニメーションは図面をもとに描き起こした完成予想図につき、実際と異なります。なお、外観形状の細部、設備機器等は表現しておりません。
また、敷地周辺の電柱、標識、ガードレール等につきましても再現しておりません。加工上の理由および改良のため形状等が変更になる場合がございます。詳しくは係員にお尋ねください。 - ※ 掲載の空撮写真は、現地周辺にて撮影(2024年5月)したものに一部CG加工を施しており実際とは異なります。
- ※ 掲載の写真はイメージ及びモデルルームを撮影(2024年10月)したもの及び周辺環境写真(2024年5月撮影)です。
- ※1 グランドパレス防府タワーは地上20階建(59.950m)となり、防府市の既存分譲マンション及び建築確認を受領した分譲マンションの中で最高の高さとなります。株式会社九州マーケティングセンター調べ(2024年9月)。九公取 福【121】
- ※2 全74戸に対して85台分の敷地内駐車場を確保しています。
山口県外からのご来場をご検討の方へ
山口県への移住を希望・検討されている方に、実際に山口県へお越しいただき、理解を深めていただくことにより、山口県への移住・定住を促進することを目的として、交通費の一部を補助します。
制度の利用には、必ず山口県への事前相談が必要です。詳細は下記よりアクセスください。
マンション事業部 北九州支店
〒802-0077
北九州市小倉北区馬借2丁目6番6号 第一中央ビル4F
TEL 093-511-8855/FAX 093-511-8858
[ 福岡証券取引所上場 ]
宅地建物取引業/国土交通大臣(14)第1786号
(公社)福岡県宅地建物取引業協会会員
(一社)九州住宅産業協会会員
(一社)九州不動産公正取引協議会加盟
2025年オリコン顧客満足度ランキング 新築分譲マンション九州にて
当社が総合3位、立地で1位を獲得しました。
©2024 DAIICHI KOUTSU SANGYO Co.,Ltd. All Right Reserved.
